利辛矿业:110501工作面安装工作有序进行

日期:2025-12-08 文章来源:利辛矿业 作者:侯锐 点击数:

110501工作面是利辛矿业2026年重点接替工程,工作面设计长度为281m,预计安装支架164台。为了确保该面早日实现联合试运转,利辛矿业多措并举,克服了人员少、打运距离长、巷道坡度大等困难,目前安装各项工作正在有条不紊地进行。

该矿一是加强组织领导,成立临时安装指挥领导小组,每天召开打运专题会,协调掘进、刷扩、打运环节的矛盾点,确保各项工作顺利进行。二是现场跟班,加强过程管控,每班安排矿领导和职能科室人员进行现场跟班,协调解决施工过程中存在的问题,盯紧现场安全管理,紧盯安装质量,严抓任务落实,减少各环节交叉影响。三是加强设备检修,每天对单轨吊轨道及机车、地轨运输线质量、运输支架及附属机电设备、安全设施进行仔细检查检修,深挖设备提质增效潜力,全力保障设备高质量平稳运行。

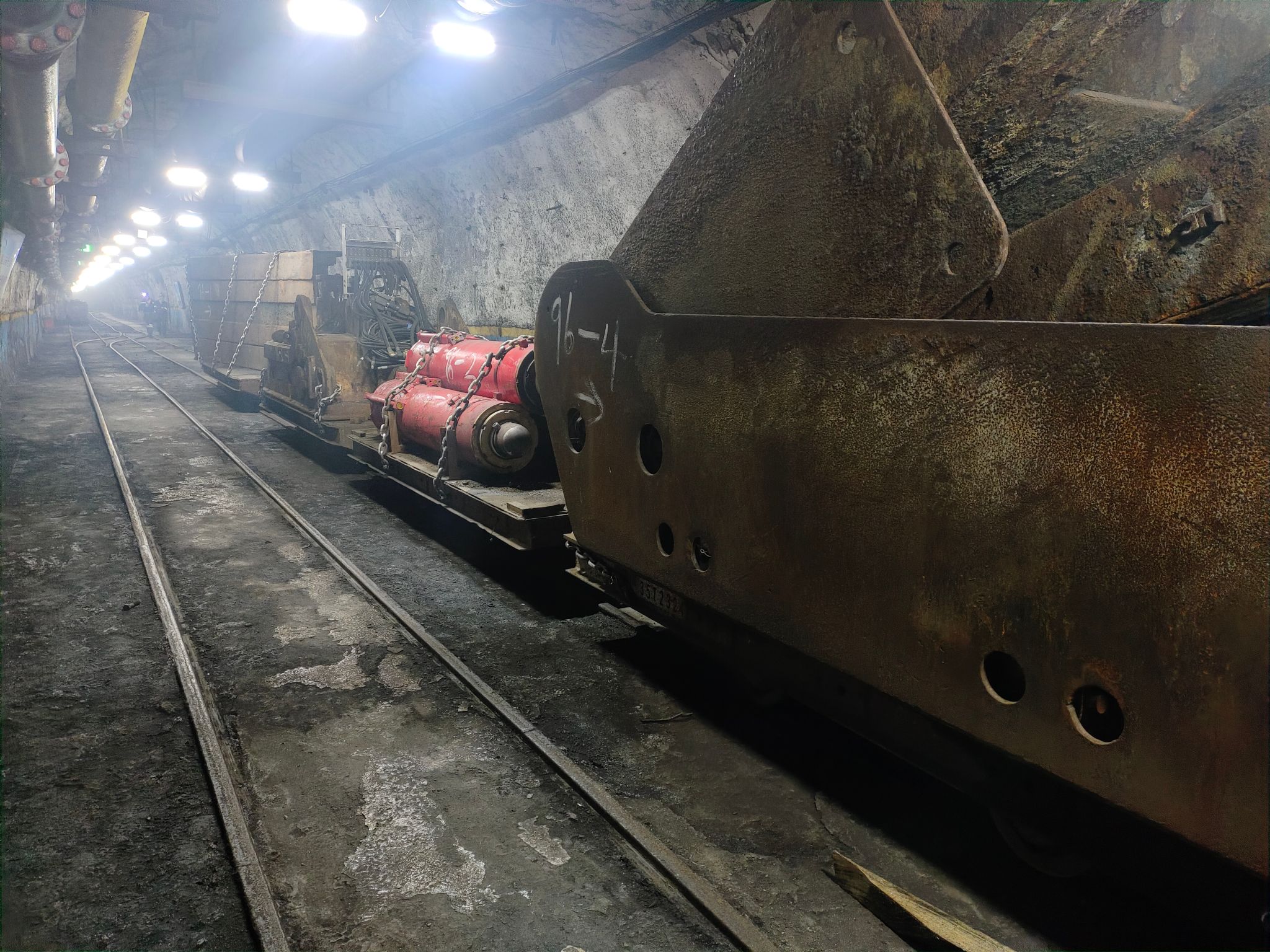

截止12月7日,累计完成109台支架、96节运输机溜槽及90节电缆槽的安装工作。
