六安能源:1号锅炉吹管工作圆满完成

日期:2026年03月21日 19:15 文章来源:六安能源 作者:连嘉豪、张轩 点击数:

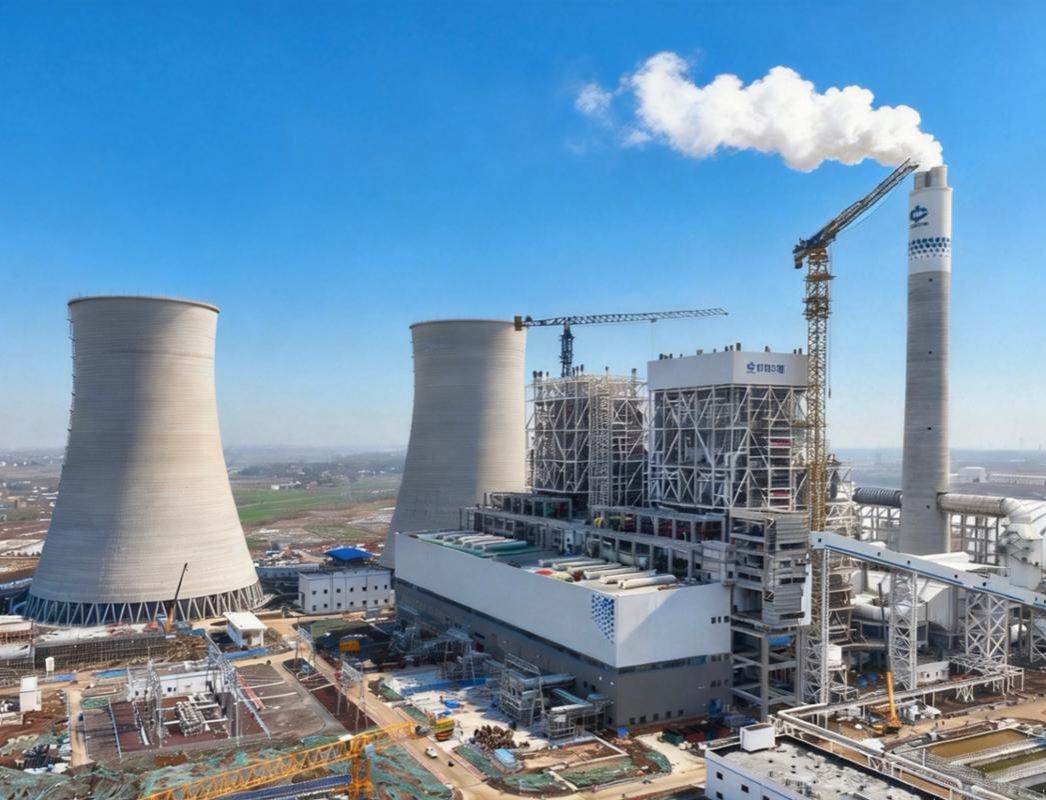

3月20日,随着最后一段管道吹扫合格信号的发出,六安能源历时8天的锅炉吹管任务圆满完成,为项目如期实现并网发电奠定了坚实基础。

本次吹管主要对主蒸汽系统及一、二次再热系统进行全面吹扫,采用靶板打靶方式,作业人员严格按方案调控蒸汽参数,分阶段进行稳压与降压交替吹扫,确保各支路均得到充分冲刷。六安能源组织监理、参建单位等五方联合检验,靶板冲击痕迹均匀达标、表面清洁无颗粒,各项指标符合规范要求。

吹管期间,外部保障条件面临双重挑战。一方面,华电六安电厂处于单机运行状态,辅汽供应能力有限;另一方面,项目化学制水系统出力需满足吹管期间连续大流量补水需求。面对这些制约因素,六安能源提前谋划、统筹安排,与华电六安电厂建立实时联动机制,精准对接辅汽用量与时段,错峰调配蒸汽资源。同时,加强化学制水系统运行监控,科学调配储水箱水量,确保制水出力持续稳定满足吹管用水需求。

此次1号锅炉吹管工作的圆满完成,全面验证了机组汽水系统及相关设备的安装质量与运行可靠性。下一步,六安能源将锚定机组投产总目标,以更严实的举措、更务实的作风,全力向机组按期高标准、高质量投产目标迈进,助力公司转型发展。
