滁州发电公司2号机组汽轮机扣缸顺利完成

日期:2025-10-13 文章来源:滁州发电 作者:刘庆一 点击数:

9月18日15时46分,滁州发电公司2×660兆瓦超超临界二次再热机组工程2号机组汽轮机扣缸作业圆满完成。该机组采用东方汽轮机有限公司研制的超超临界、二次再热型汽轮机,单轴驱动配备五缸四排汽凝汽式汽轮机,本次吊装主要部件为66吨低压内缸和98吨低压外上缸。

施工准备阶段,项目部组织技术团队对起吊设备、测量器具进行系统性检测校准,严格复查起吊设备安全装置。现场对缸体结合面实施精细化处理,采用专用工具全面清理并均匀施涂高温密封胶,确保接触面无异物残留。滁州发电公司联合中电建核电公司、中南电力监理及设备制造方开展安全技术交底,明确吊装技术规范和风险防控要点。

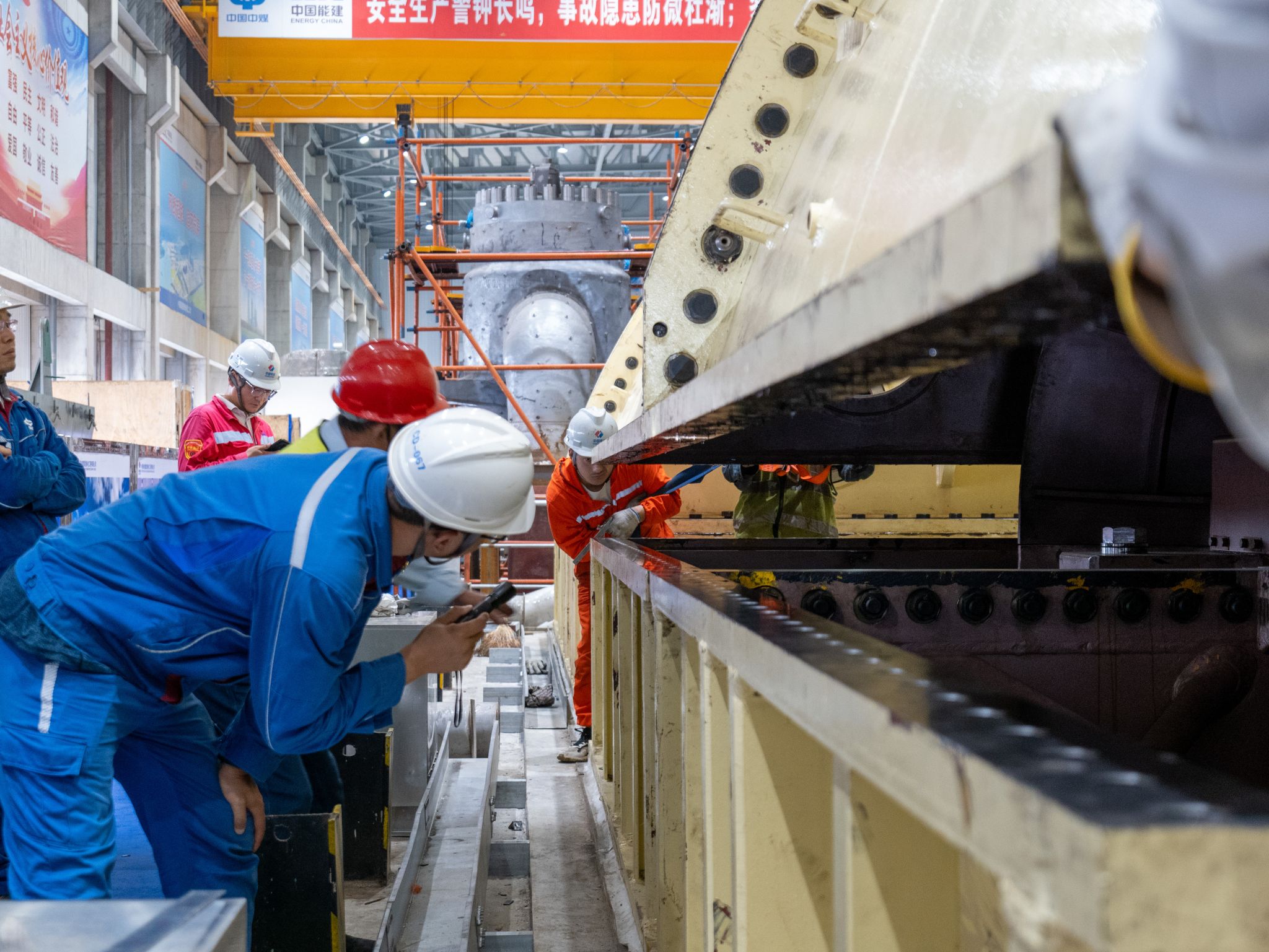

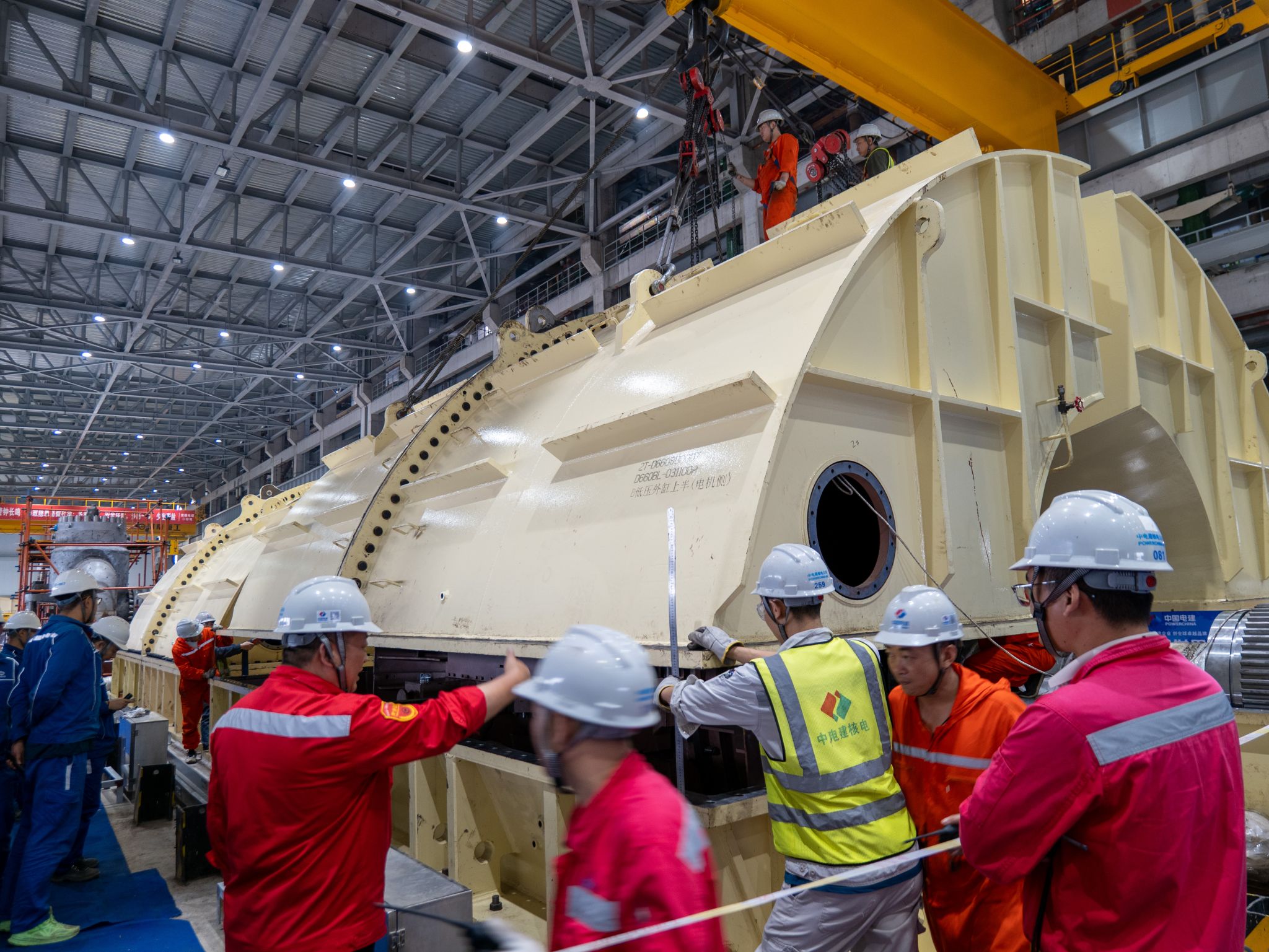

9月17日8时30分扣缸作业正式启动,施工过程中实施立体化监控,起重作业人员吊装过程平稳,作业人员四角观测实时同步反馈缸体下落位移数据及定位尺寸,技术团队协调吊装精度与进度。历时31小时连续施工,吊装工作圆满完成,缸体落位精准,密封面扣合过程无损伤。

该节点完成后,2号机组汽轮机本体主要工作将全面转向管道安装、基座弹簧释放、轴系调整、连接等,为锅炉吹管创造条件。滁州发电公司项目团队将持续优化施工组织,紧盯建设节点目标,为机组按期投产发电提供保障。
