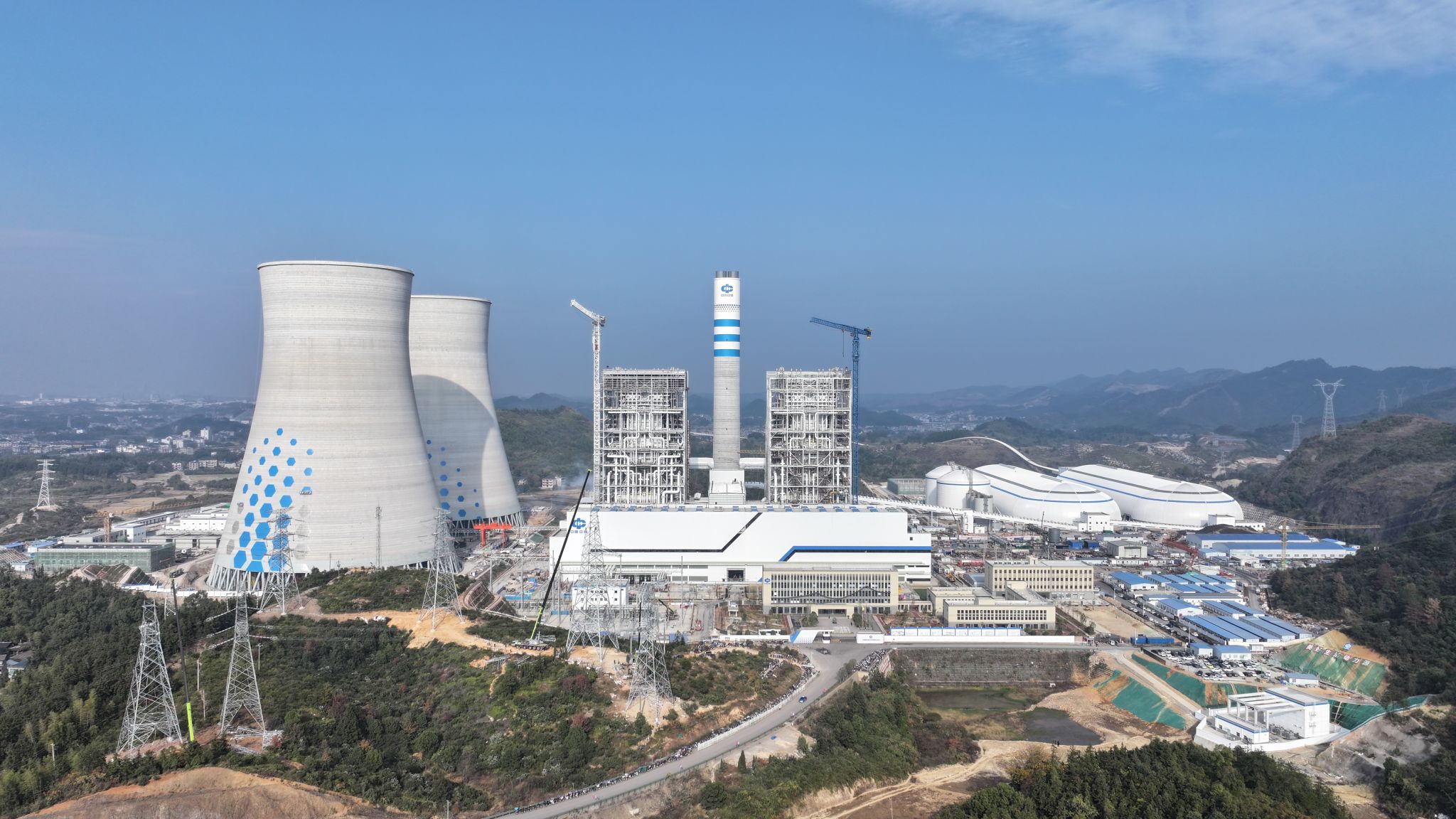

上饶发电干煤棚顺利结顶

日期:2025-12-04 文章来源:上饶发电 作者:丁胤 点击数:

12月4日,上饶发电2号干煤棚顺利结顶,与10月10日竣工的1号干煤棚形成“双仓联动”。这一里程碑节点标志着该项目燃料存储系统建设全面告捷,为机组后续投产发电构建起坚实的能源保障体系。

高效攻坚 刷新建设进度

两座干煤棚的建设始终秉持“安全、绿色、清洁、高效”的理念,以高效履约刷新建设速度。其中1号干煤棚于4月15日率先启动建设,面对阴雨季节施工场地泥泞、工序推进受阻等难题,建设团队优化施工方案、调配优势资源,仅用175天便完成主体工程。2号干煤棚接力攻坚,在高温酷暑天气下精准把控施工节奏,推行错峰作业模式解决高温带来的施工难题,最终两座干煤棚实现了“当年开工、当年完工”的高效建设目标,彰显了项目团队卓越的攻坚能力与履约实力。

立体存储 强化燃料保障

此次建成的两座干煤棚采用立体高效的空间设计,单座棚体长324米、跨度97米,从支座底标高-6.7米延伸至网架顶端标高27.534米,构建起超大容积的储煤空间。根据设计标准,棚内轨下可堆煤1.5米、轨上堆煤13.5米,双棚“联动”形成充足的燃料储备能力,为后续机组连续稳定运行提供了可靠的燃料保障。

绿色设计 践行环保理念

上饶发电深入践行习近平生态文明思想,将环保理念深度融入干煤棚结构设计全过程,采用创新的蚕茧式封闭设计,这种兼具实用性与美观性的结构形式,实现了全封闭管控。为杜绝煤尘外溢与雨水冲刷损耗,煤棚两端球堡均采用网架结构封闭,且全部采用上弦支撑形式,四周则设置2.15米高的钢筋砼挡煤墙,达到防尘防水的效果,实现了煤炭存储全流程环保管控。

当前,上饶发电项目建设已进入冲刺阶段,我们将继续严把安全关、质量关、进度关,全力以赴推进后续工程,确保机组按期高质量投产。
