2025年10月26日,利辛发电#1机组B级检修已进入第37天,现场各项工作安全、有序、高效推进。截至目前,检修项目总体完成率达34.68%,各专业检修工作按计划稳步实施,为机组后续安全稳定运行夯实基础。

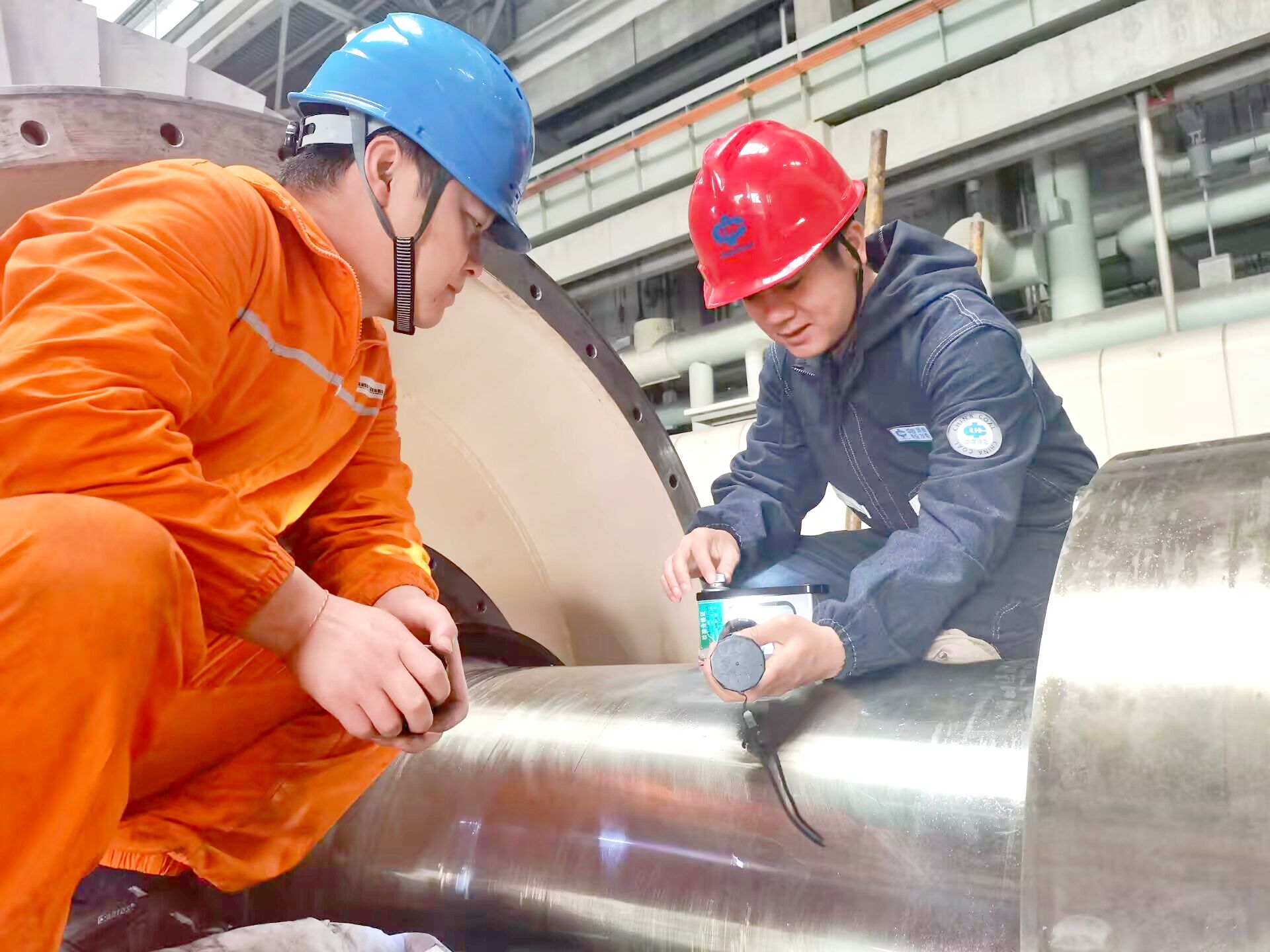

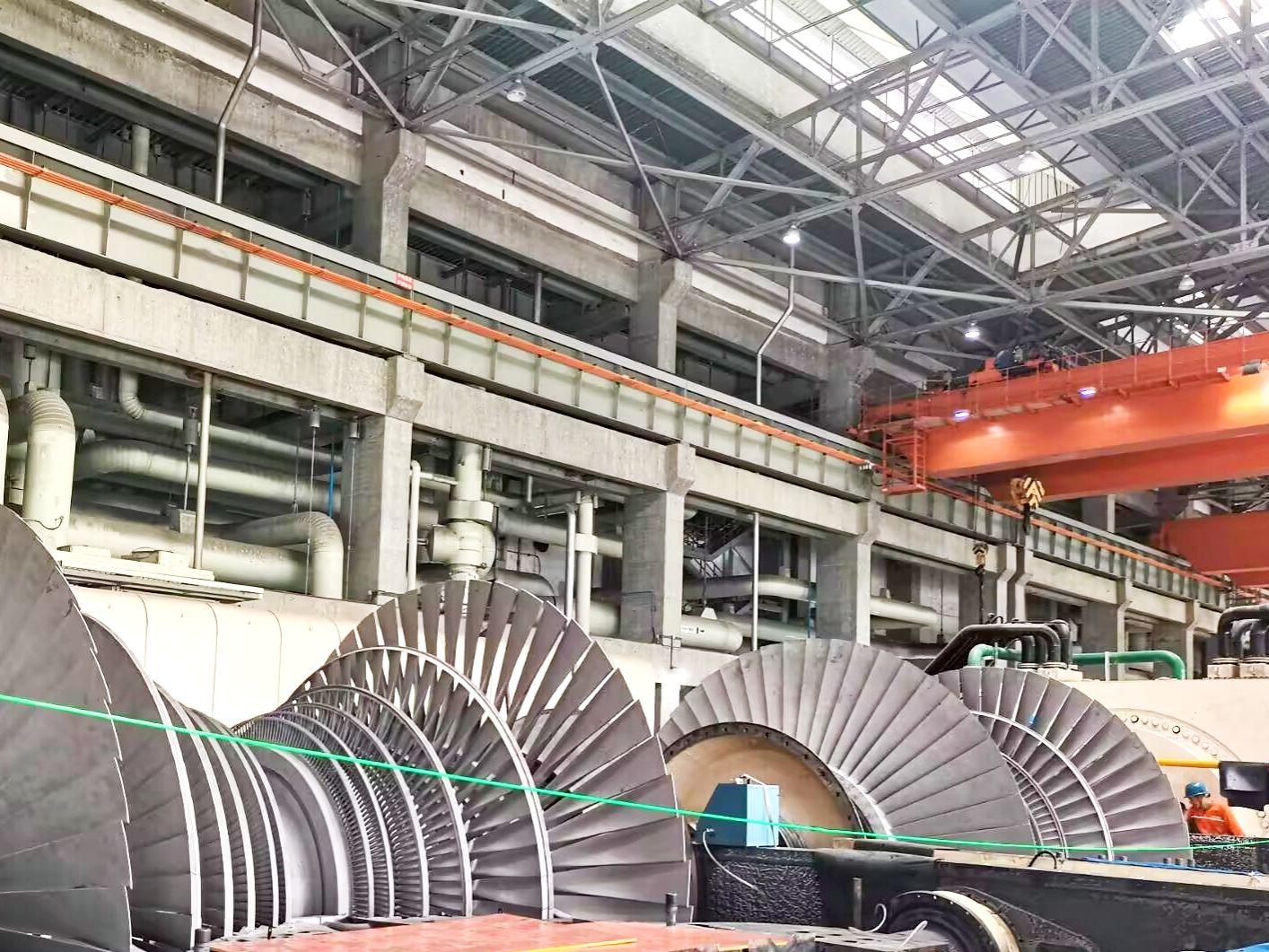

本次B修自9月20日开工,计划于11月18日竣工,涵盖汽机、锅炉、电气、热工、化学、灰硫等多个专业共计617项检修任务。当前,重点检修项目进展顺利。#1机组低压缸外缸与内缸均已安全吊出,修前数据复查、转子检测、隔板及转子喷丸处理、中心复测等工作已圆满完成,现正有序开展连对轮作业;#1锅炉四管防磨防爆检查全面完成,截至目前累计割管3250根,完成焊口2650道,前墙水冷壁更换焊接工作已全部结束,正进行鳍片焊接;热工、电气、化学等专业检修项目也按节点稳步推进,形成多线并进、协同攻坚的良好局面。
为确保检修质量与安全,利辛发电坚持“高标准、严要求、精细化”管理,严格落实各项安全措施,强化过程监督和技术把关。各专业技术人员坚守一线,紧盯关键环节,确保每一个工序规范可控。同时,通过日报制度实时跟踪进度,动态优化资源配置,有效提升检修效率。
此次B修不仅是对设备健康状态的全面“体检”与“治疗”,更是对利辛发电技术管理水平和团队协作能力的一次检验。全体参修人员以高度的责任感和使命感奋战在检修现场,用实际行动践行“安全第一、质量为本”的检修宗旨。
目前距离计划竣工还有23天,各项检修任务正争分夺秒、有条不紊推进。利辛发电上下齐心协力,力争高质量完成#1机组B修任务,为今冬明春电力保供提供坚强保障。
