滁州发电2号发电机定子顺利吊装就位

日期:2025年06月03日 17:05 文章来源:滁州发电 作者:周波 刘庆一 点击数:

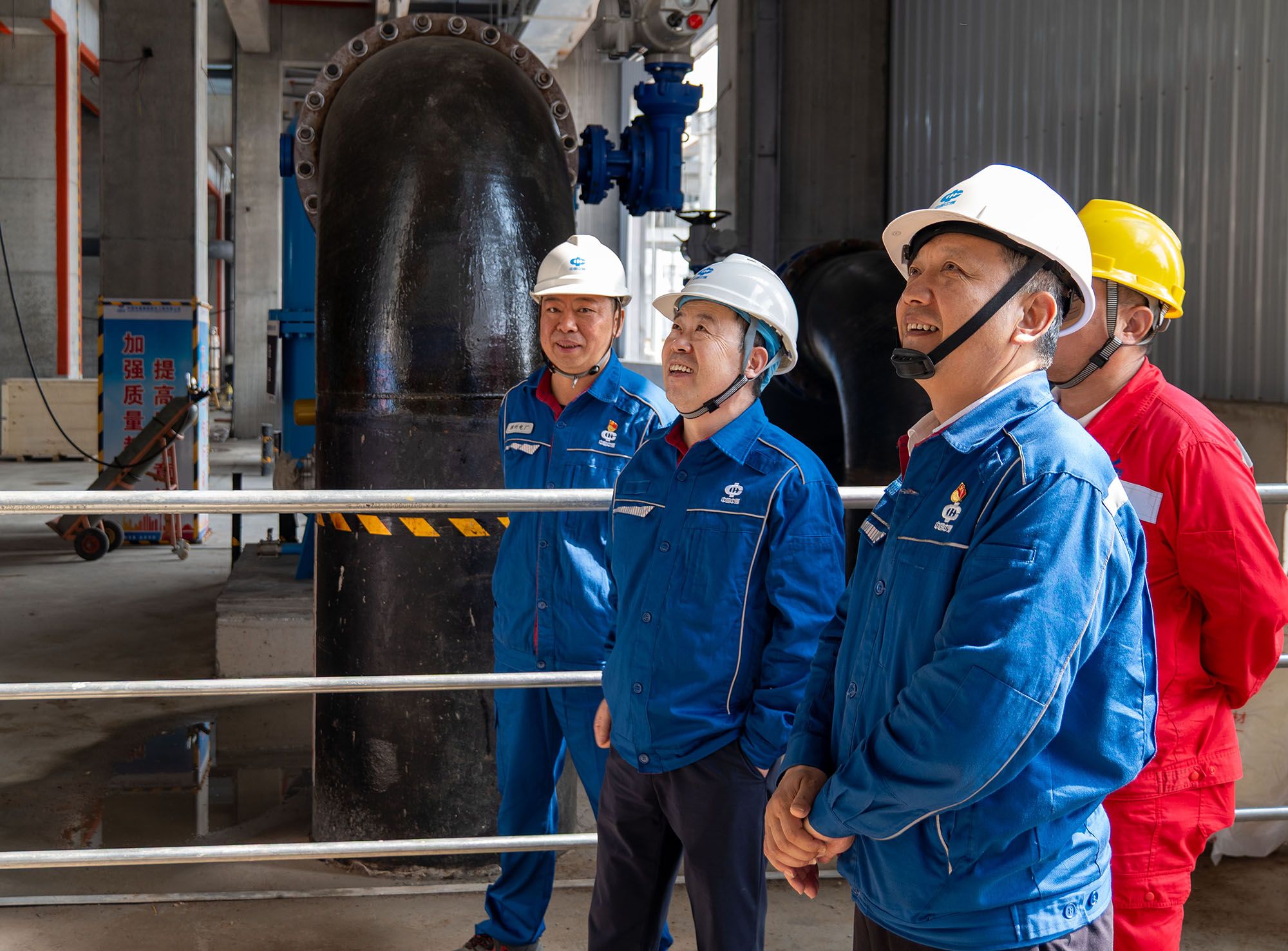

6月3日上午,滁州发电公司2×660兆瓦超超临界二次再热机组新建工程2号发电机定子顺利吊装就位,标志着机组核心部件安装取得重大进展,为后续主机设备安装调试奠定了关键基础。公司党委委员、副总经理王绪民现场指导。

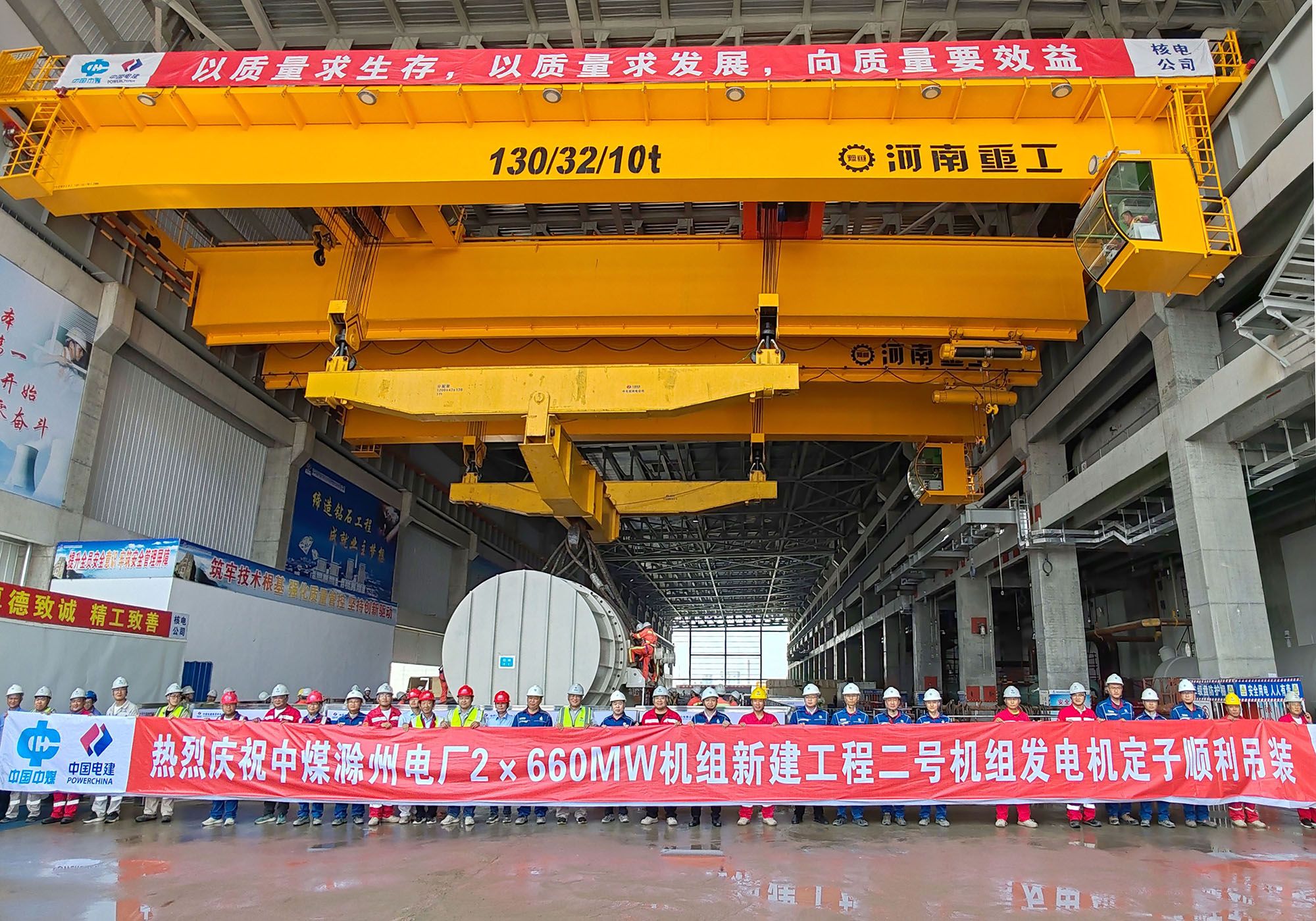

上午9时16分,随着现场指挥长一声清脆哨令,2号机组发电机定子从主厂房11轴外侧吊物孔处起吊,经71.5米横向运输路径精准就位于主厂房运转层17/A-18/A区域基础上。这座承载着机组核心动能的“电力心脏”,在历时50分钟的精密作业后,完美嵌入预定基座,整个吊装过程指挥有力、操作精准,衔接流畅、安全平稳,一次成功。

本次吊装的滁州发电2号机组发电机,采用的是水氢氢冷却、静态励磁汽轮发电机,定子净重274吨,吊装总重321吨。为确保本次节点圆满完成,滁州发电超前策划,联合外部专家、施工单位、监理单位对发电机定子吊装方案进行了综合评审,从前期运输方案论证,到港卸船、码头转场、转运道路核验以及清场筹划、行车并轨、行车制动、吊装工序优化安排等运输、吊装工序中每一处细节和过程都进行了反复论证和推演。吊装前,项目部组织工程技术人员对吊装器具进行检查、维护、保养、试验并做好相关记录,确保工作性能良好,工作负责人和工程技术人员对作业人员进行安全技术交底。吊装过程中,各专业听从指挥,分工明确、密切配合,技术人员、安全监督人员全程监护,作业人员严格执行吊装方案和安全技术措施,全力确保定子吊装工作安全、顺利进行。

滁州发电2号机组发电机定子顺利吊装完成,标志着该汽轮发电机本体设备安装工作全面展开,为后续机组全面调试,力争2025年底投产发电奠定了坚实基础。
