日期:2025年04月06日 16:51 文章来源:宣教中心 作者:武周 代宜喜 点击数:

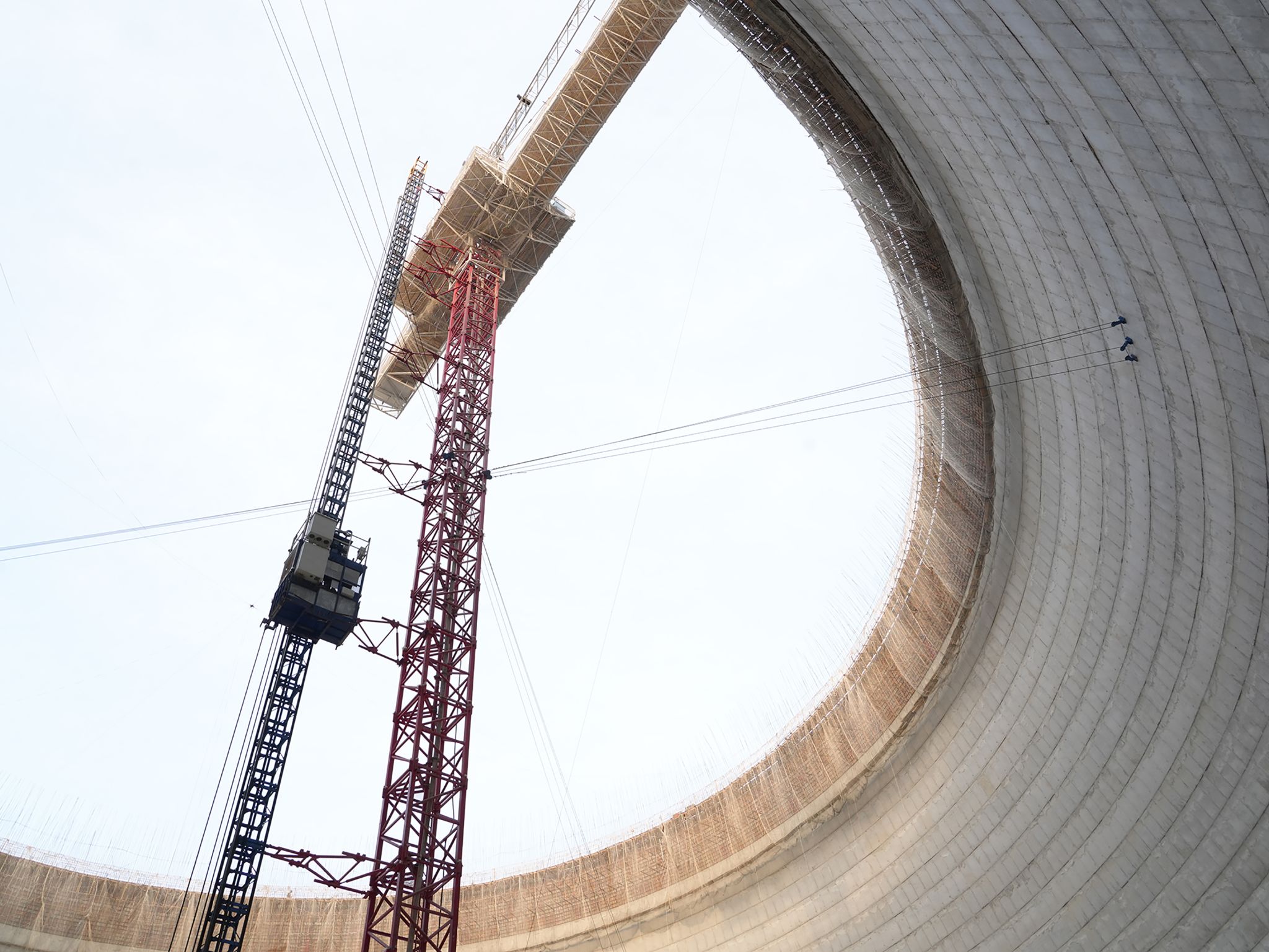

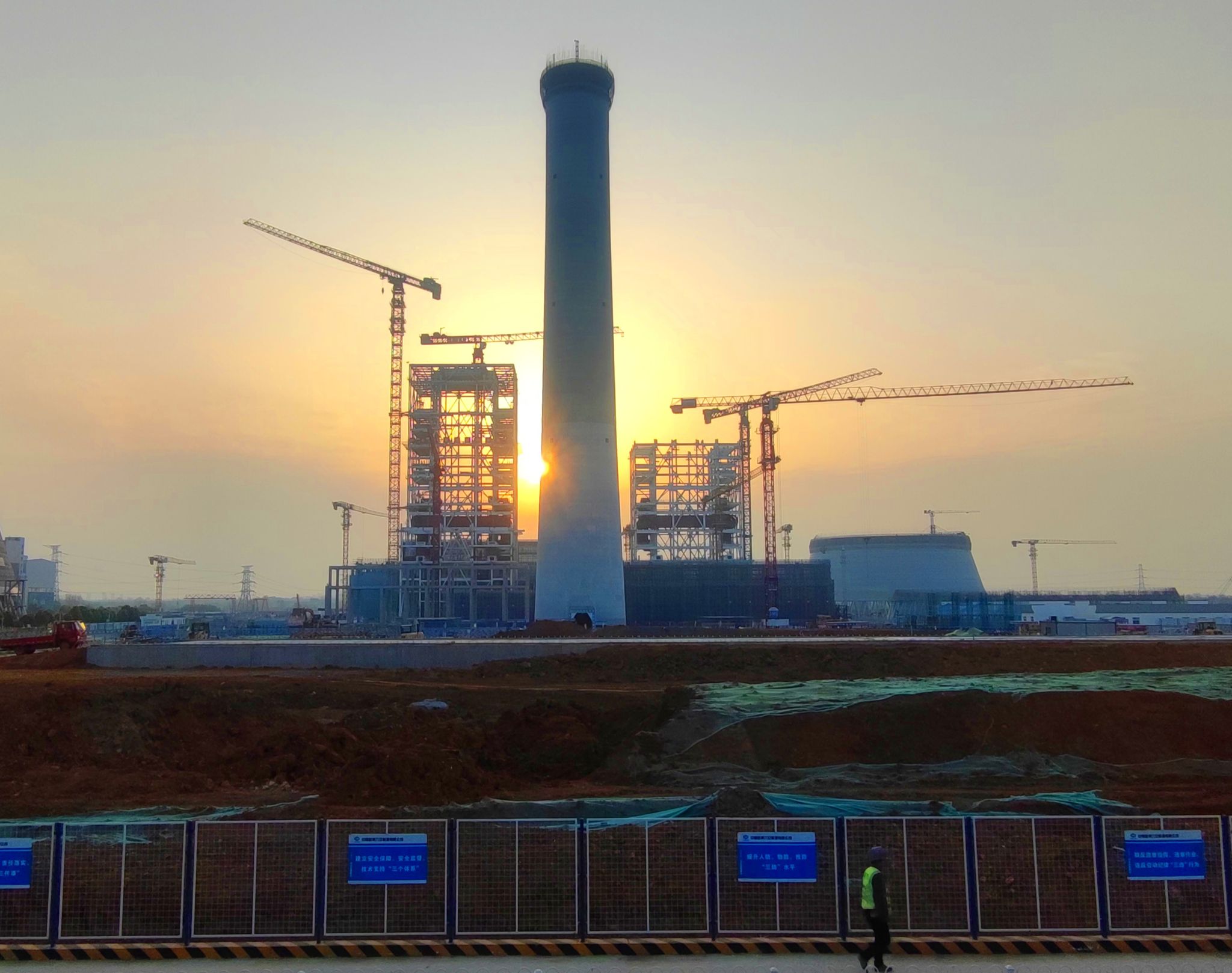

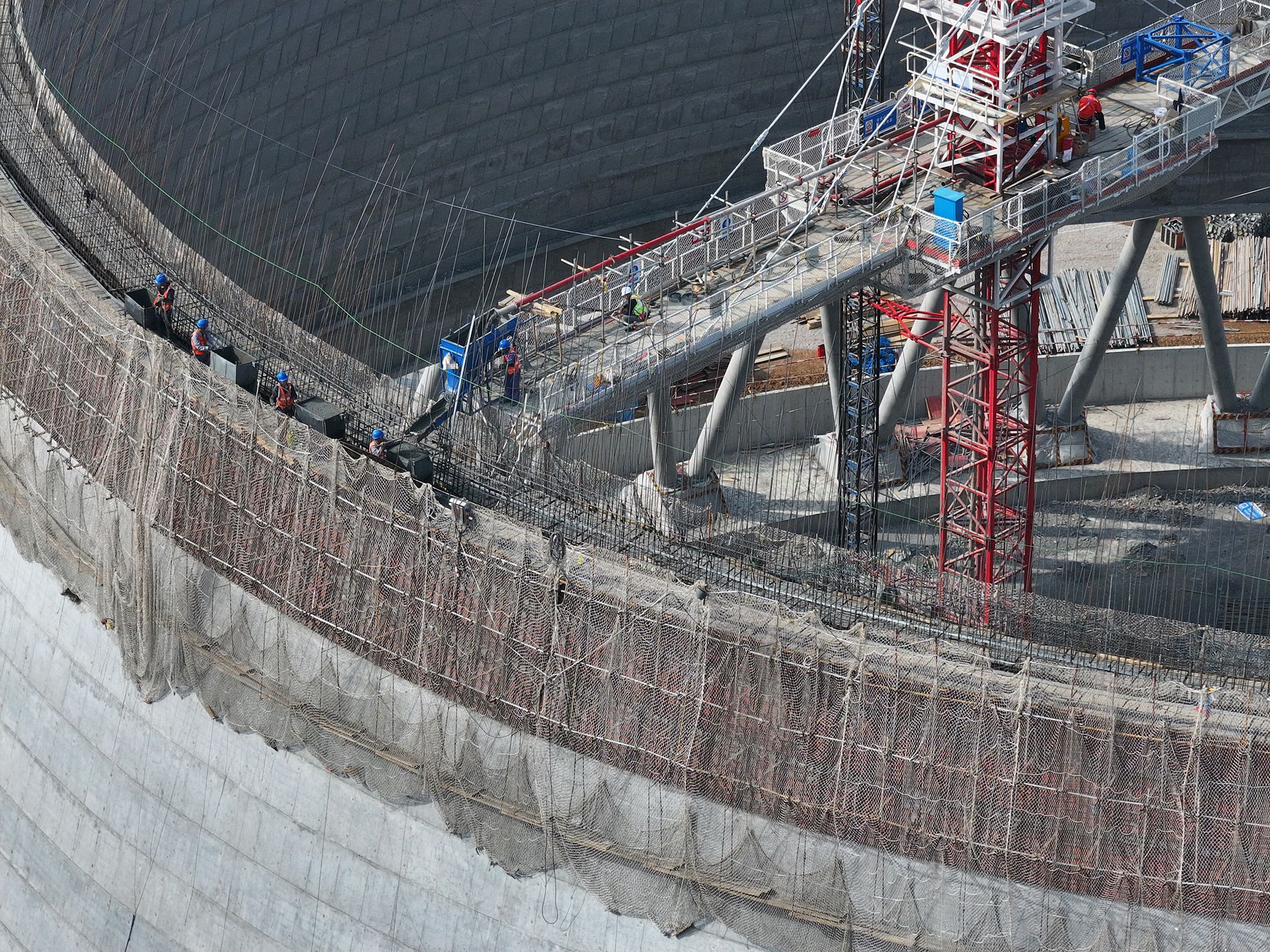

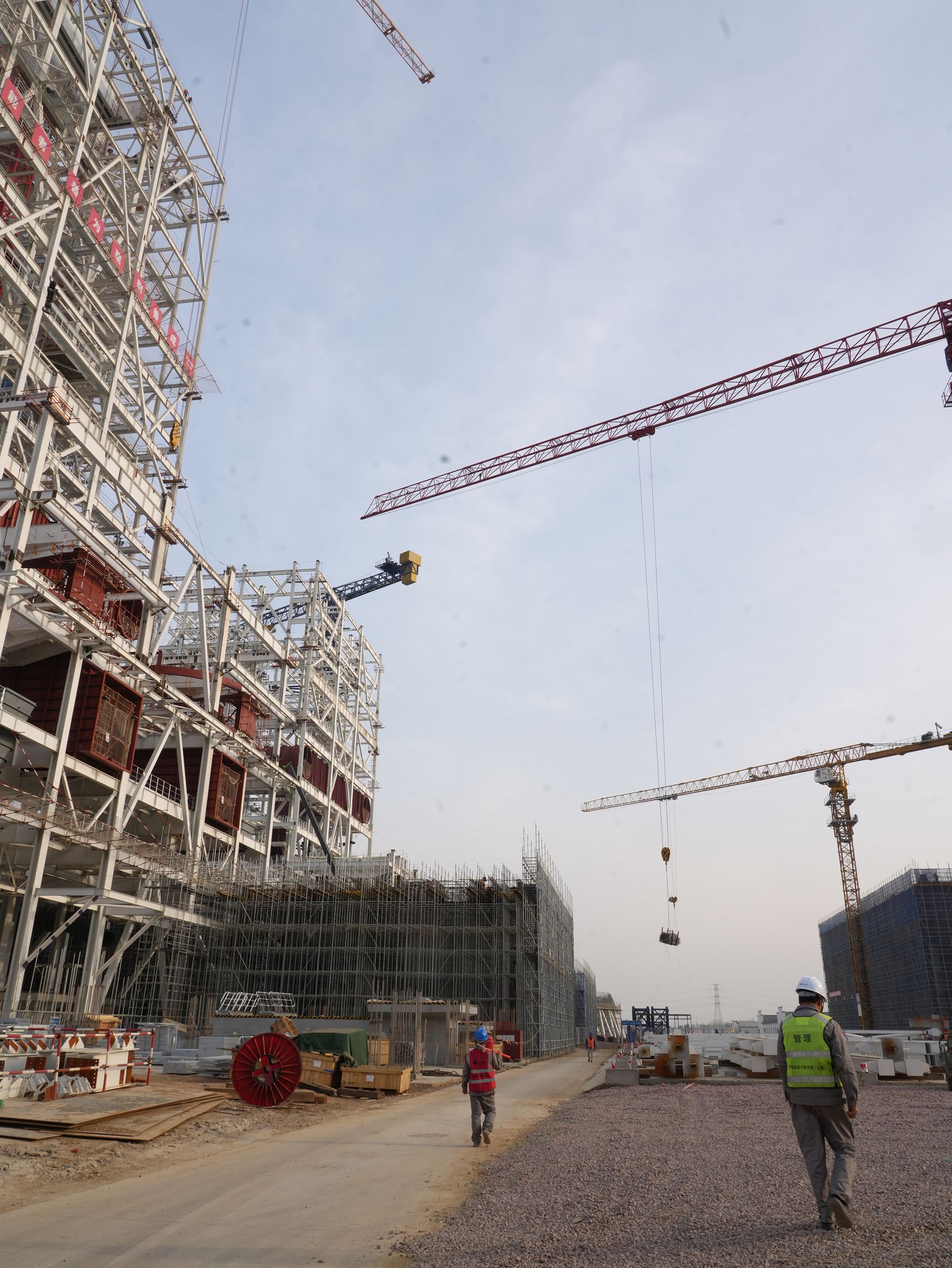

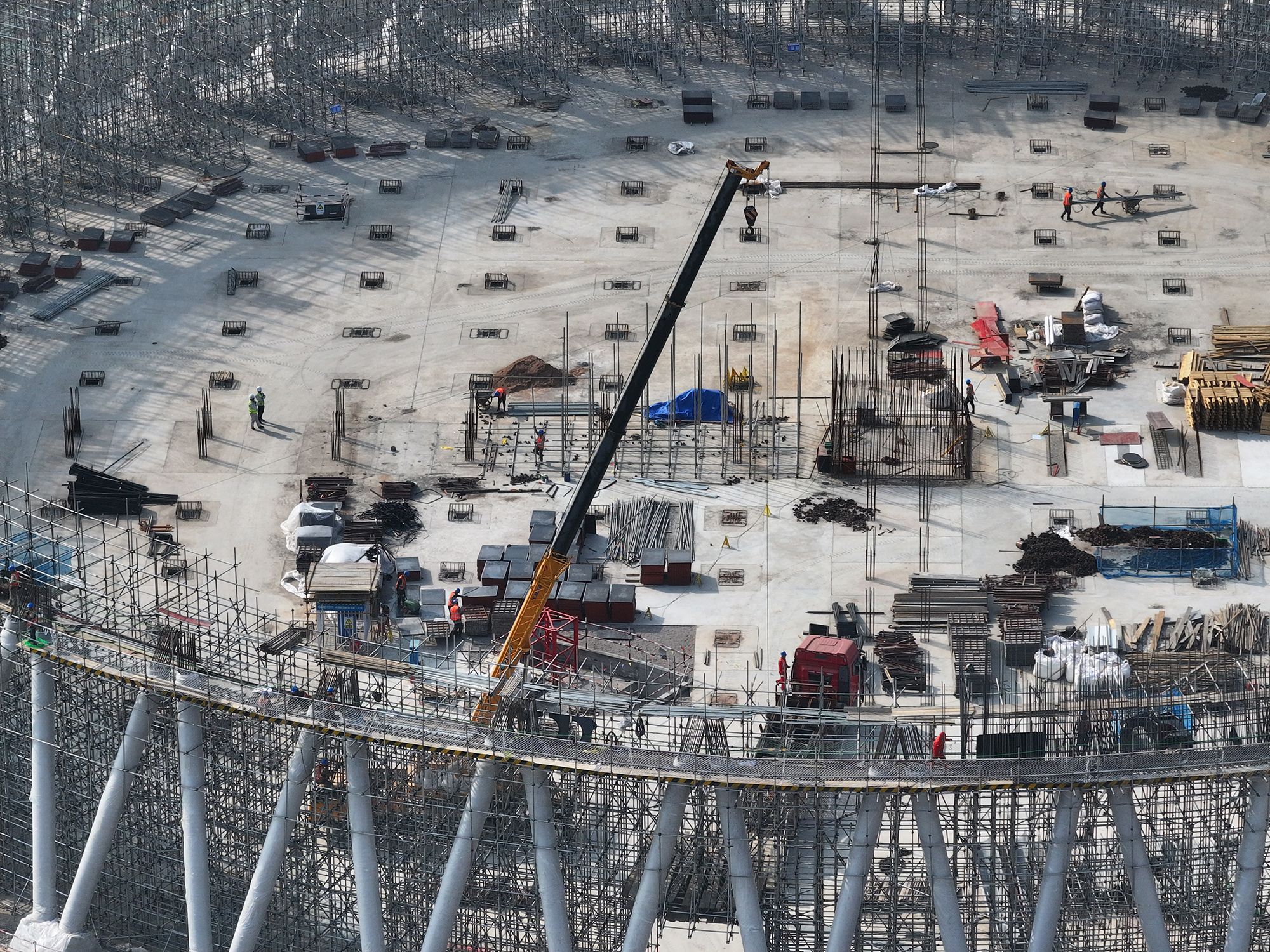

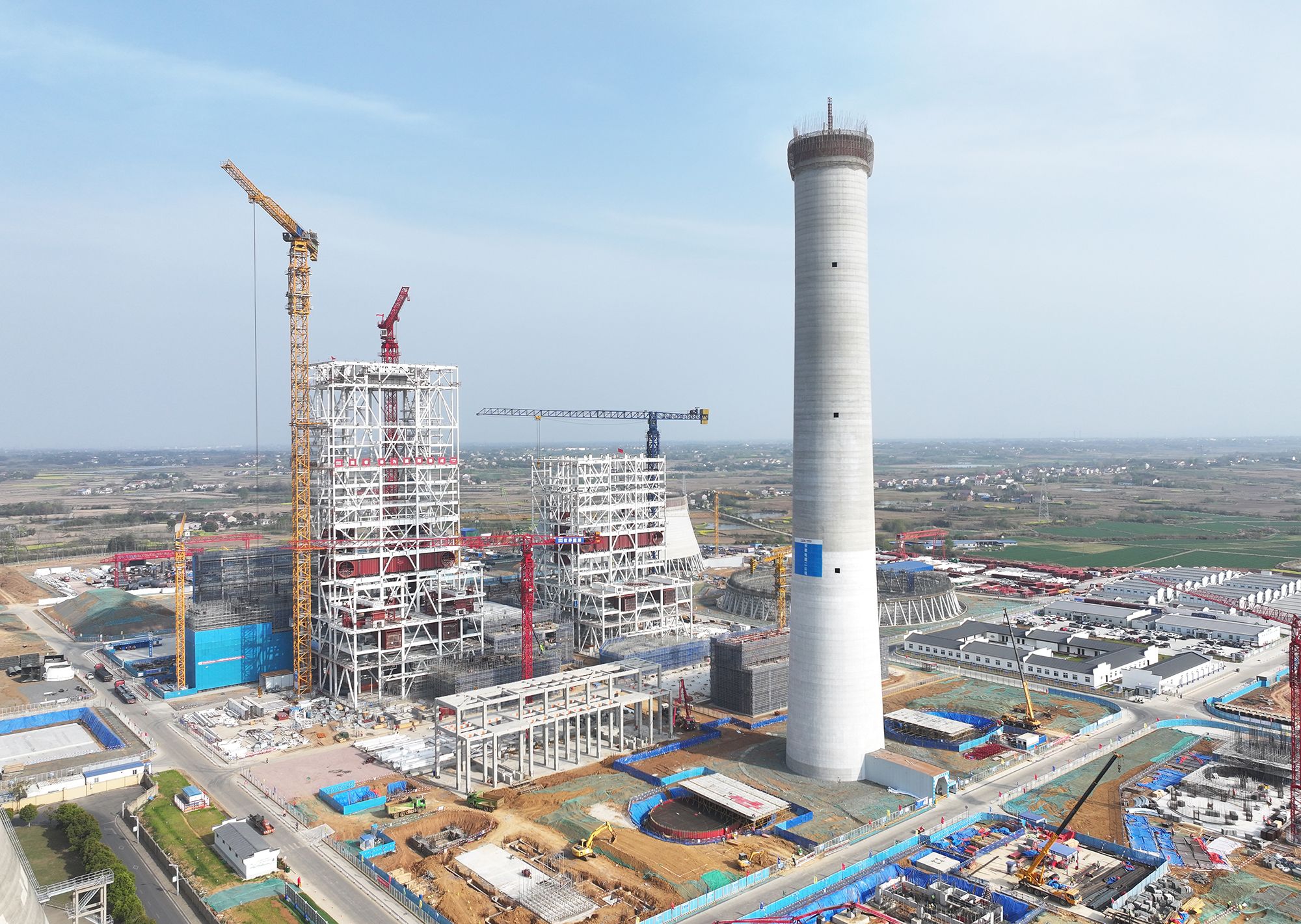

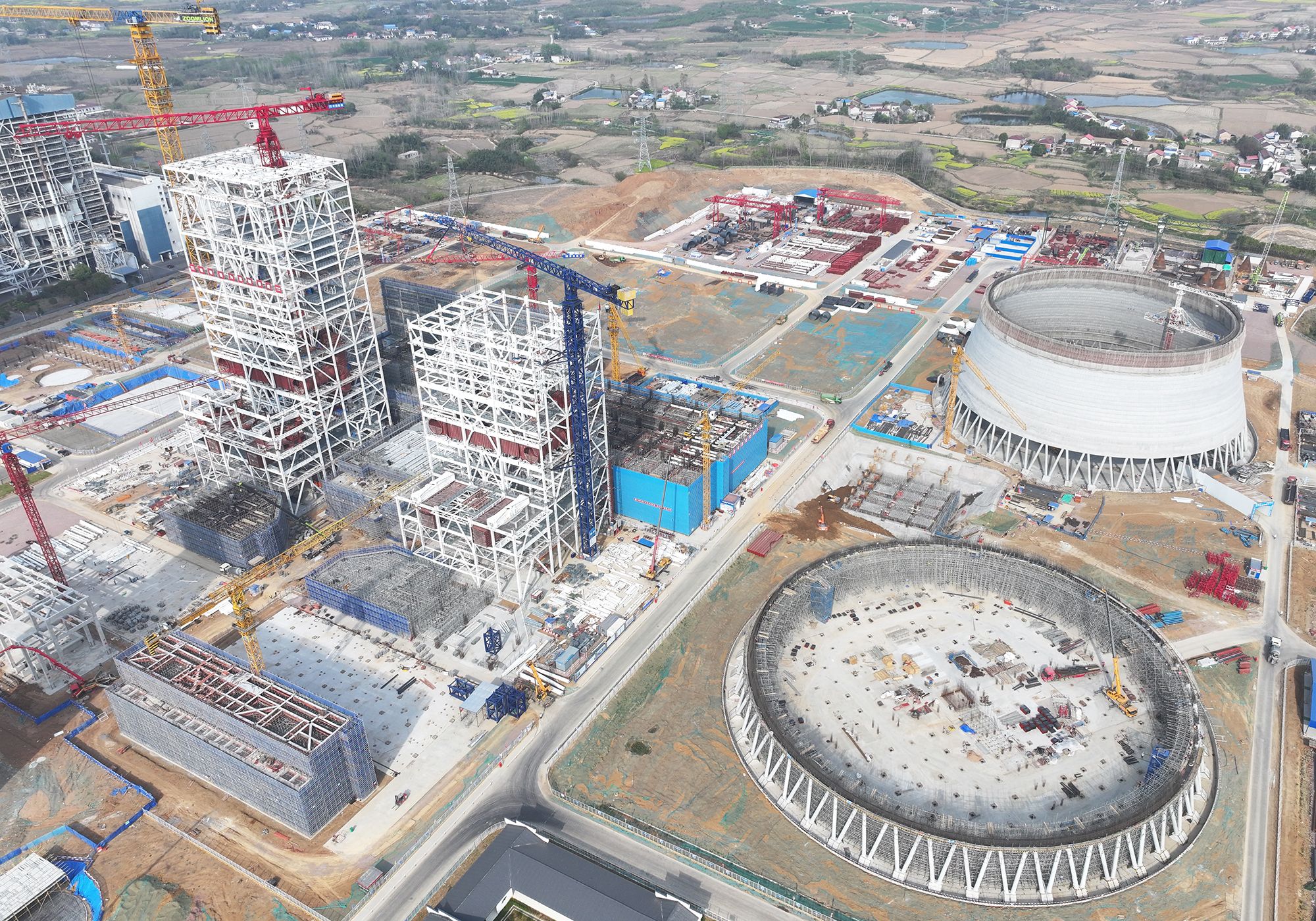

4月5日,六安能源两台660MW超超临界二次再热燃煤发电机组建设正酣:主厂房区域1号主厂房A列36.65米浇筑完成,A-B列14.5米完成82%,2号主厂房A列14.5m层完成49%。锅炉房区域1号锅炉第九层钢结构吊装完成40%;烟囱施工至99节等,1600余人建筑队伍日夜不停加紧施工。六安能源持续强化安全关,严把工程质量关,以更高的标准、更严的要求、更高的效率全力推进项目建设。
