作为公司第二次开发创业的首对矿井,刘庄矿业按照“新、创、精、高”的指导思想,坚持科技创新,仅用3年零8个月时间就实现矿井试生产,宣告了国内第一对数字化矿井的诞生,成为公司产量和效益的“压舱石”。
在矿井发展建设中,综采工作面设备安装撤除作为生产的重要环节,始终坚持以效率提升为目标,通过创新施工工艺、优化生产组织、更新使用设备等举措,综合效率提升30%以上,为矿井高质量发展注入强劲动力。

工艺创新破瓶颈,效能提升见实效
传统工作面切眼与风、机两巷刷扩采用人海战术,投入队伍多达5、6支,风镐掘进,耗时长、效率低。近年来,刘庄矿业突破传统施工局限,安装工作面采用综掘机刷扩,撤除工作面采用人工刷扩上台阶、采煤机排底,风、机巷两巷刷扩采用巷道卧底机刷扩,工作面设备回撤采用掩护支架替代木垛,实现无坑木支护,确保施工安全。创新总结“柔性网铺网+采煤机刷扩+掩护支架回撤+单轨吊运输、组装支架+柔性掩护式预留回风通道”回撤成套工艺,采用绞车辅助单轨吊大坡度打运整体支架,因地制宜解决现场实际难题,实现效率、效益与安全“三重”突破。
针对设备撤除难题,该矿创新推行“模块分解+异地解体”模式:将转载机、超前液压支架撤除后进行模块化拆分,利用单轨吊精准吊运至切眼下口、轨道顺槽等现场条件优越区域开展解体作业。此举不仅拓展了解体作业空间,更实现多点连续施工,以“空间换时间”的思路,为工作面设备整体撤除抢出关键工期。

设备更新解难题,高效施工创佳绩

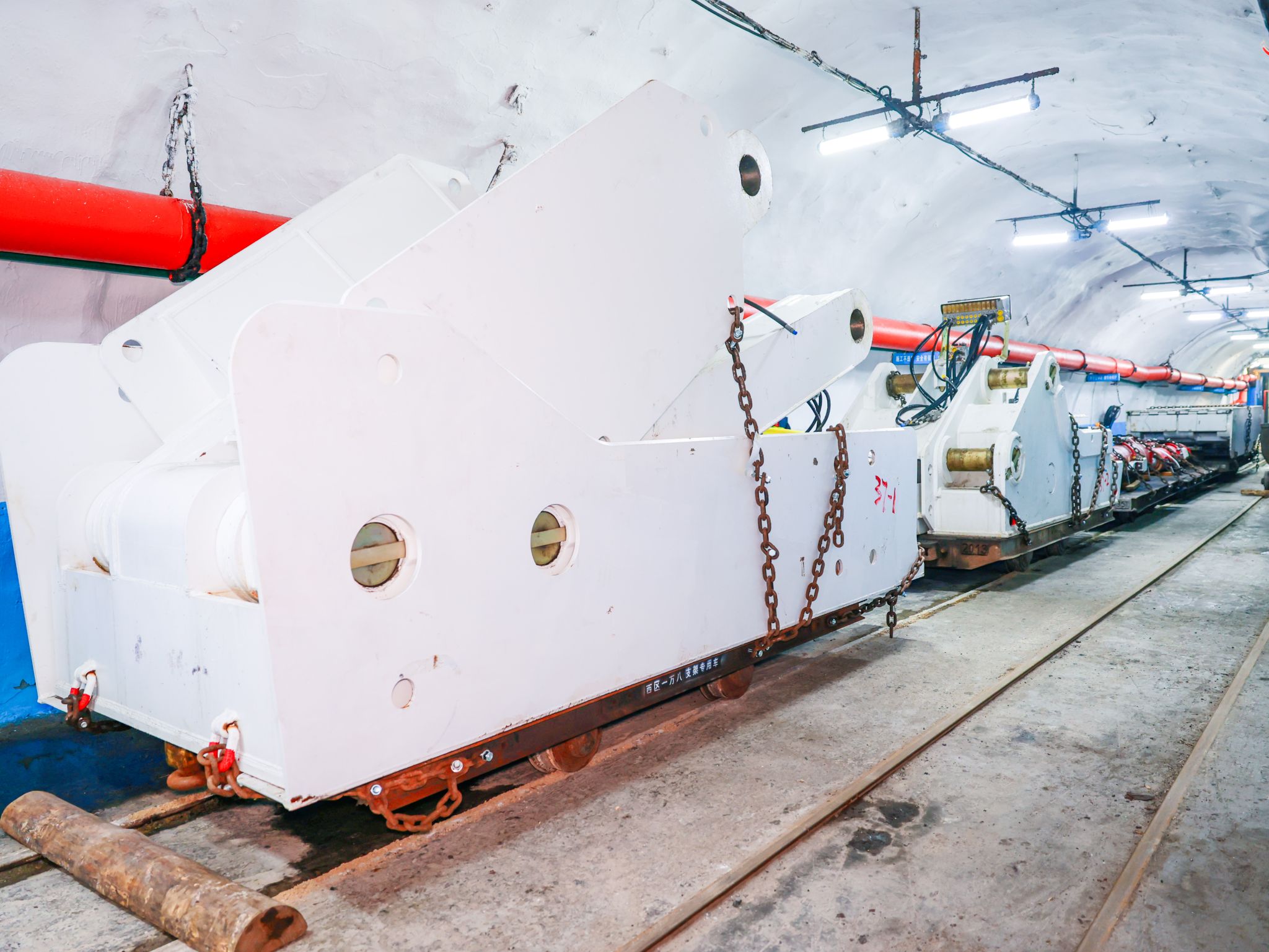

工作面安装撤除设备打运是关键,以前采用对拉绞车、无极绳绞车需要铺设地轨,使用设备多,运输速度慢,巷道底鼓变形整道工作量大,安全系数小,限制了安装撤除效率提升。2012年以来,刘庄矿业率先在工作面安装撤除中使用单轨吊运输,单轨吊轨道随着巷道延伸,形成运输网络化,打运整体支架,运输效率提升1倍以上。同时,创新应用单轨吊辅助组装支架工艺,省去1个吊装间施工环节,同步减少80米吊装间车场卧底、钉道工程量,使安装工期提前约1个月,设备安装效率较同类型工作面提升40%,成为效率提升的“加速器”,为同类工程提供了可复制的经验。
刘庄矿业在工作面支架安装中引进使用了调向稳架平台,实现支架安装又稳又快。安撤准备期间使用侧卸式装岩机、柴油驱动的WPZ-45/400型巷道修复机等设备,有效释放了劳动力,加快卧底破矸、出货施工进度,缩短准备工期。在110501工作面设备撤除中,以3台液压支架作为掩护架,搭配2台单轨吊接力吊运,将支架整架转运至组装间解体装车,实现“圆班撤除9架”的高效作业,仅用39天便圆满完成工作面设备撤除任务。

组织优化强保障,工时利用最大化
近几年,刘庄矿业科学评估工作面设备状况,支架不升井直接在井下检修后倒面使用,大幅提高了设备使用效率。150501工作面作为矿井厚煤层核心接替面,为推动该工作面尽快投产,经多轮论证与科学评估,制定“井下检修+搬家倒面”方案:将150502工作面撤除的主要液压支架在井下完成检修后,直接转运至150501工作面安装,减少设备运输成本与空闲时间。该工作面安装工期压缩至49天,较传统工艺缩短3.5个月,可多采原煤175万吨,节约成本超130万元,实现经济效益与生产进度的双赢。
刘庄矿业工作面安撤严格落实人员、设备、环境“三到位”原则,以正规循环作业保障施工效率。针对轨道顺槽单轨吊打运、液压支架组装等关键环节,优化人员布局,安排经验丰富的单轨吊维护人员跟班作业,实行“包机到人”责任制;同时推动单轨吊司机与维护工“联保联动”,强化设备日常检修与故障排查,确保支架打运全程顺畅高效。在110802工作面安装中采用 2 台单轨吊接力运输模式,实现支架整架吊运、原位安装,创下“9个圆班安装10-12台支架、小班组装7台支架” 的优异成绩,刷新同类工作面安装效率纪录。
在效能提升过程中,刘庄矿业始终将安全放在首位,严格落实“六个三”安全管理要求与安全管理九项举措,持续强化全员安全红线意识与底线思维。通过常态化开展安全警示教育、规范职工操作行为、加强零星作业与“不放心人”管控,织密安全生产防护网。
雄关漫道真如铁,而今迈步从头越。刘庄矿业干部职工将以“无须扬鞭自奋蹄”的干劲,发扬“敢打硬仗、能打胜仗”的优良作风,守正创新、凝心聚力、踔厉奋发,为推动公司“12457”发展战略奋力前行。
