新集探源丨六安能源:皖西热土上的能源新篇

日期:2025年12月22日 15:19 文章来源:六安能源 作者:连嘉豪 点击数:

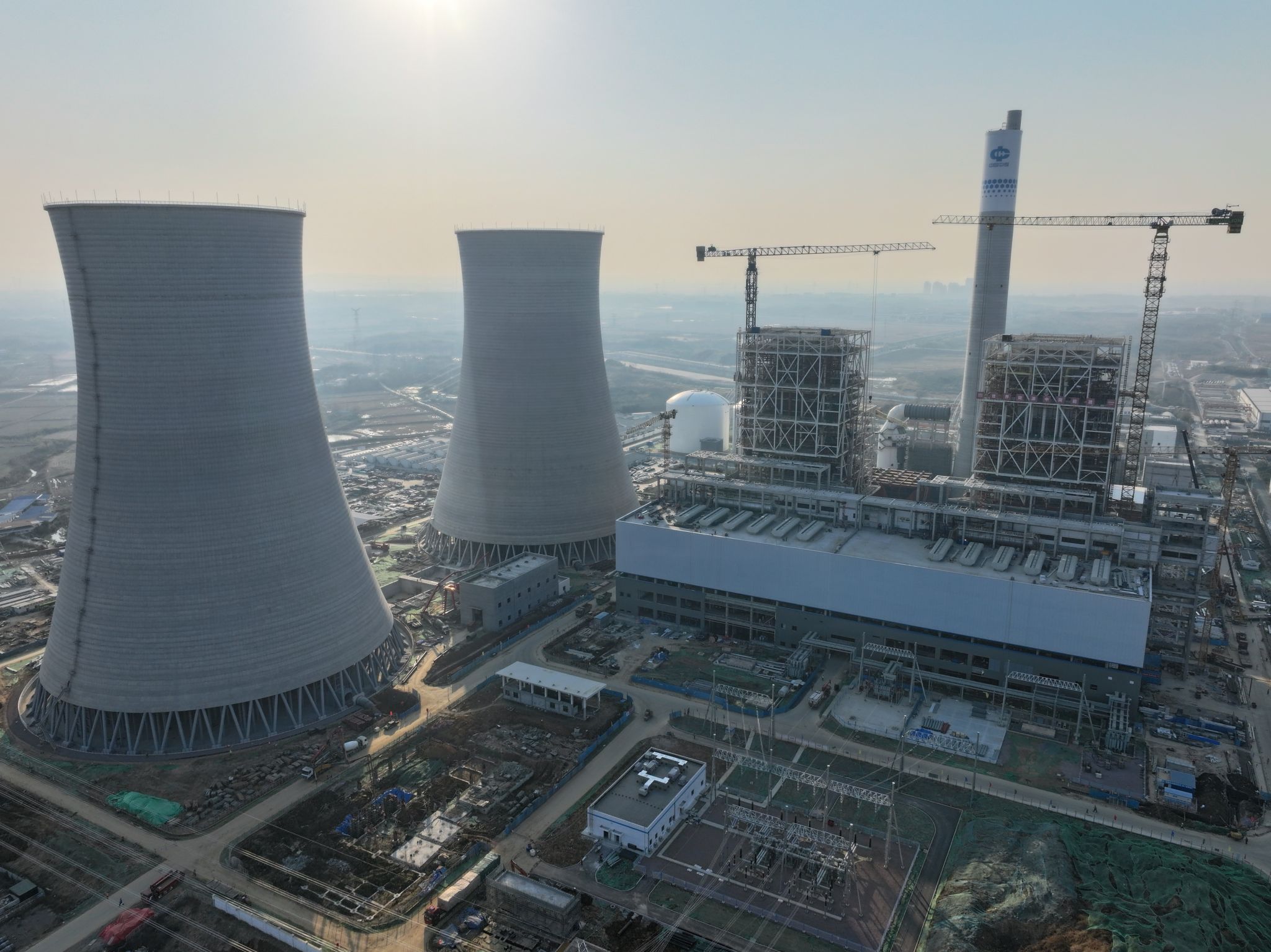

皖西革命老区的红色土地上,一座现代化、智慧化电厂正加速崛起。项目推进的每一步,都深深扎根于安徽“十四五”电力发展的实践土壤,紧紧呼应着革命老区振兴发展的时代号召;项目成长的每一个印记,都镌刻着新集公司作为能源企业的责任担当。

应势而动,铺就发展基石

作为国家鼓励布局的“现有电源点厂址旁扩建项目”,六安能源项目总用地规模约642亩,项目建成后,年发电量约63亿千瓦时,将为安徽电网提供稳定可靠的电力支撑,为革命老区经济社会发展注入强劲动能。

时间见证奋斗足迹。2024年伊始,六安能源在仅有员工15人情况下,充分发扬新集精神,积极克服人员紧缺困难,团结一心,勠力前行,全力对接政府相关职能部门,紧盯项目开工前外部手续办理,先后完成安评、能评、环评、铁路专用线、建设用地批复、建设用地规划许可证等18项外部手续办理,顺利实现了项目高标准开工建设。前期手续办理过程中,工作人员主动对接各级部门,梳理政策要求,优化审批流程,确保项目在合规前提下快速推进。

        精耕细作 筑牢品质防线

品质是工程的生命线。六安能源严格贯彻火电工程建设全过程质量控制的原则,坚持过程管理、全员参与和持续改进,落实国家和行业质量管理的法律法规和标准规范。2024年8月7日,通过国家电力建设工程质量监督总站的质量监督注册;2024年10月21日完成首次质量监督检查,通过首次质量监督检查规范各参建单位质量管理行为,为后续施工提高工程质量奠定基础。

关键节点的稳步突破,见证着建设的坚实步伐。3月15日,1号锅炉大板梁顺利吊装完成;4月26日,烟囱筒壁安全优质完工;8月5日,1号机组DCS受电一次成功;10月16日,1号机组锅炉水压试验一次成功;10月27日,1号机组发电机定子顺利吊装就位;12月11日,倒送电一次成功,项目正式迈入调试新阶段,全力冲刺1号机组“168小时满负荷试运行”目标。

        筑牢安全防线 守护绿色发展

六安能源认真贯彻落实《安全生产法》等法律法规和党中央、国务院关于加强安全生产工作的系列决策部署,全面落实中国中煤及公司各项工作要求,牢固树立“大安全”理念,层层压紧压实各级安全生产责任,扎实开展反“三违”和隐患排查工作,不断完善安全监督体制机制,有效管控各类安全环保风险,较好完成治本攻坚三年行动、雨季“三防”、“安全生产月”、反“三违”专项行动、安全生产“雷霆行动”等各项目标任务,保持安全环保形势总体平稳。11月27日,项目获评“电力建设工程安全生产标准化一级”,标志着六安能源在电力工程安全生产标准化工作方面取得成效,彰显了以高标准、严要求推动本质安全建设的责任与担当。

坚守生态环境保护底线。严格按照各项环保工作部署要求,系统性推进环保管理与落实工作。组织制定《生态环境保护规定》等7项环保管理制度,构建覆盖全流程、权责清晰的环保管理体系;对照环评报告及批复要求,跟踪施工期环保措施落地执行,把控施工环节潜在环境风险,确保各项防护、治理举措执行到位;建立常态化监测机制,对施工区噪声、粉尘排放及生活污水处理情况开展全面监测,实时掌握环境质量动态;组织进行排污许可证申报工作,确保环保手续合法合规。

奋进新征程,六安能源将持续锚定高质量发展目标,持续发力、久久为功,为新集公司全面建设华东地区千亿级能源保供产业集群贡献坚实力量。
