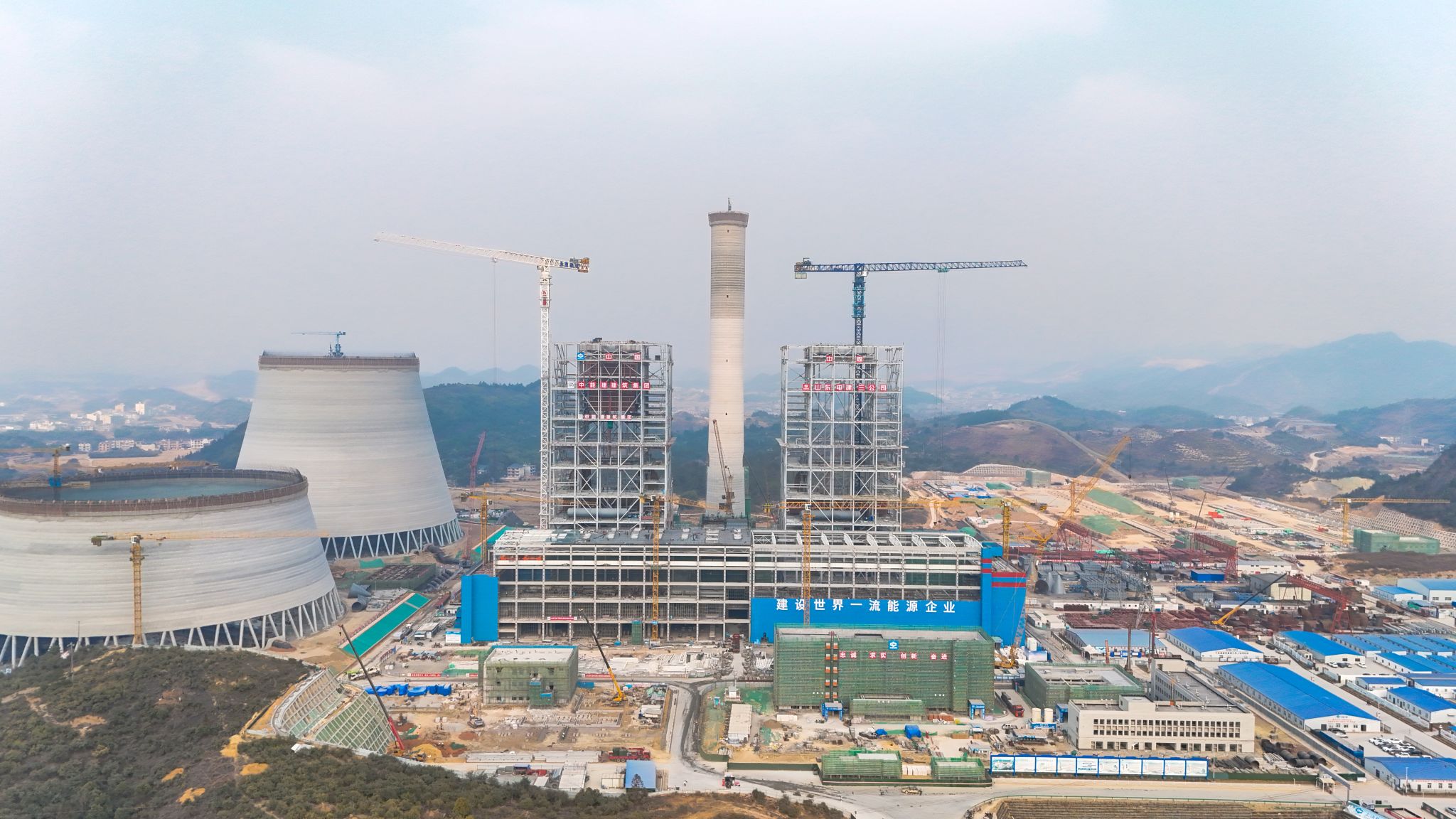

上饶发电:烟囱筒壁施工顺利结顶

日期:2025-01-16 文章来源: 作者:孔维岩 点击数:

1月15日上午10点,上饶发电公司烟囱筒壁施工顺利结顶,为后续烟囱钢内筒安装打下坚实基础。

上饶发电公司两台百万机组共用一座烟囱,烟囱包含钢筋砼外筒壁,2套钢内筒、6层钢平台,外筒壁高204m,每板高1.5米,共计136板,混凝土浇筑总量达6877m³,烟囱筒壁第一节最大外半径13m,内筒为两根钢内筒,直径8.5m,钢内筒顶标高210m。

安全方面,上饶发电项目部始终秉持:没有安全这个“1”,其他要素都是“0”的安全观,落地网格化管理、隐患排查治理措施,突出数字化、智慧工地建设赋能,确保文明施工高亮度和安全生产零事故。

质量方面,烟囱筒壁施工之前,上饶发电会同监理、EPC联合体项目部技术、质量体系相关人员根据烟囱特点,总结其他项目烟囱筒壁施工经验,精心编制烟囱筒壁工艺质量策划书,编制筒壁外观质量技术措施和管理措施,确保了烟囱筒壁施工顺畅、外观良好。每板筒壁浇筑期间、各方管理人员均在现场全程旁站,发现问题高效解决。严格执行四级验收流程,强化混凝土浇筑专项管控,对每一道工序进行严格把关,确保施工达到国优的高标准。

从2024年5月1日烟囱第一方混凝土浇筑起,历时271个昼夜,比预期计划提前一个半月,1月15日烟囱筒壁结构安全顺利到顶。
