上饶发电#1、#2机组高压加热器全部吊装完成

日期:2025年06月20日 14:52 文章来源:上饶电厂 作者:霍艳娟 点击数:

6月19日,上饶发电#2机组1号高压加热器顺利吊装就位,标志着两台机组的高压加热器全部吊装完成。

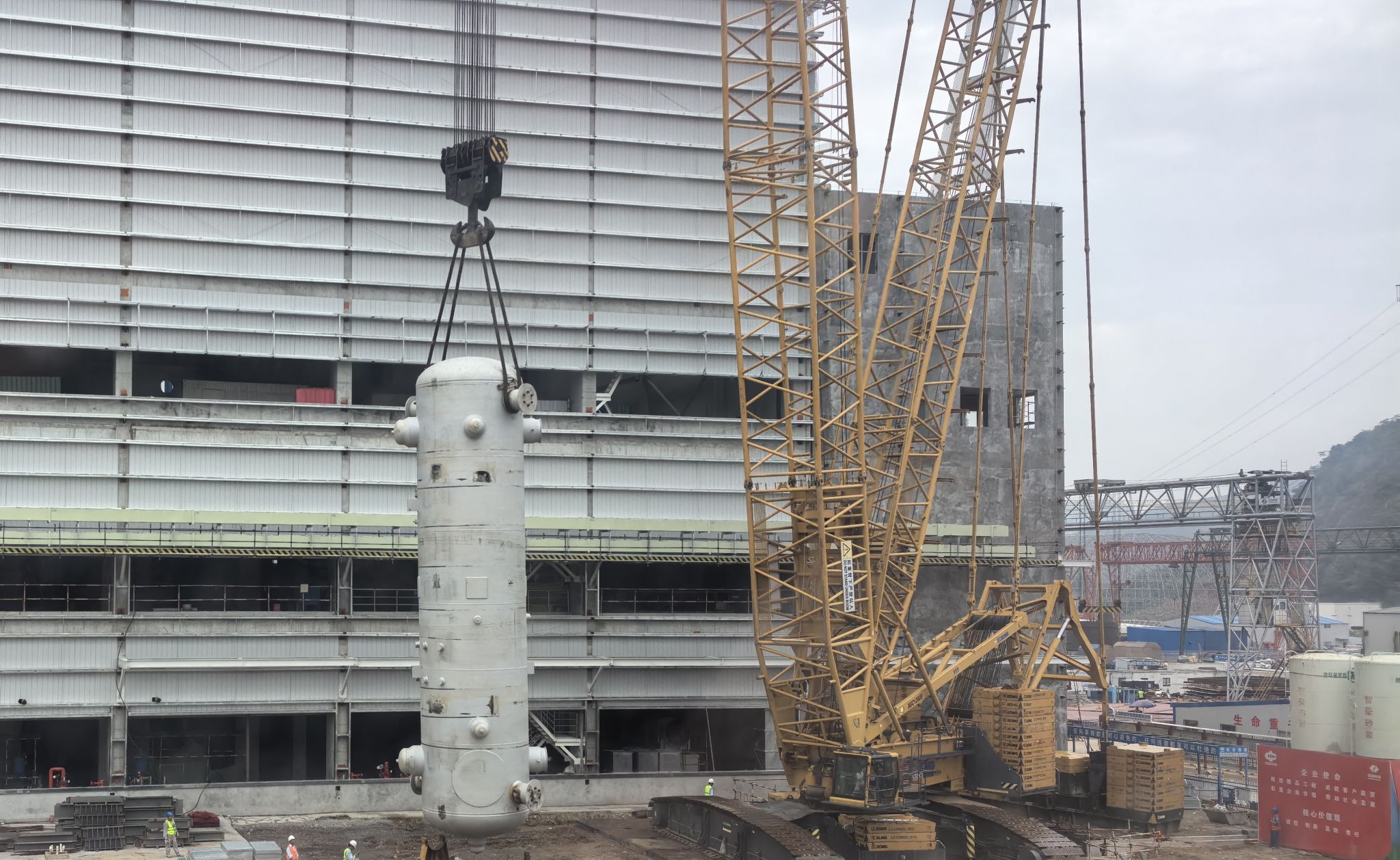

#2机组在汽机房内布置了4台高压加热器,其中1-3号为立式,安装在汽机房0米层,而4号为卧式,安装在汽机房17米层。本次吊装的1号立式高压加热器总重达到227.1吨,使用800吨履带吊进行吊装。

高压加热器是电厂热力系统中的关键设备。为了确保吊装工作的安全与效率,上饶发电进行了精心的组织工作,提前制定了详尽的吊装方案,并对现场施工人员进行了专门的技术交底。在吊装前,专业人员对吊装机械的可靠性进行了检查确认,并在吊装过程中严格执行了现场周围的安全防护隔离措施。安全管理人员和技术人员全程监督,共同确保了项目中高压加热器吊装工作的安全顺利完成。

此次顺利吊装的成功,不仅标志着#1和#2机组所有高压加热器的吊装工作圆满结束,也意味着上饶发电机组建设迈入了全面攻坚的新阶段。
