首页 > 今日推荐 > 正文

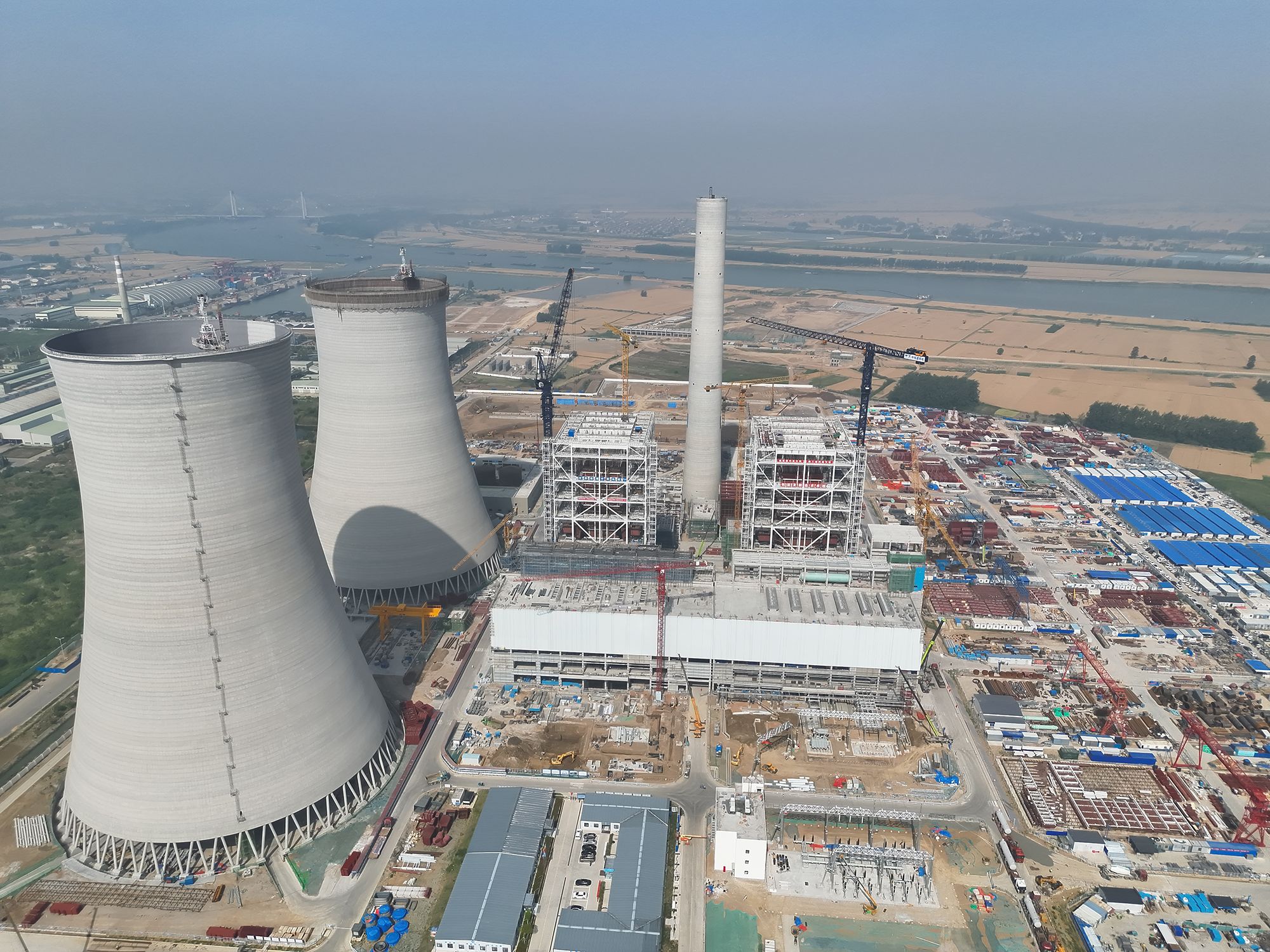

奋进新集丨滁州发电2号锅炉受热面焊口突破2.5万道

日期:2025年05月23日 15:13 文章来源:滁州发电 作者:吴长凯 点击数:

近日,在滁州发电公司全体参建人员的共同努力下,2号锅炉受热面焊口单月完成12000道,累计突破2万5千道,从而向锅炉水压试验这一重大里程碑节点目标又迈出了坚实的一步,充分展现了滁州电厂项目团队迎难而上、追求卓越的良好精神风貌。

强化统筹协调,科学部署聚合力。2号锅炉受热面焊口总数约53000余道,焊口数量多,焊接难度大。为确保施工进度和质量,滁州发电精心策划、周密部署,定期组织召开施工协调会、设备催交及到货情况盘点会,统筹协调锅炉厂、工程管理部、计划经营部、核电公司、监理单位等各方。制定“日跟踪、周复盘”工作机制,及时解决设备到货不及时、施工组织不到位等问题,确保各环节无缝衔接,为任务顺利推进提供了强有力的组织保障。

强化设备催交,精准发力保进度。设备供应是节点任务的重中之重。设备催交专班每月赴哈尔滨,与哈尔滨锅炉厂建立“一对一”沟通机制,动态掌握设备生产进度;工程管理部锅炉专业辗转四川、湖北、黑龙江等8个省市,走遍10余家分包单位,对关键设备实行“驻厂监造+运输跟踪”双保险模式。针对突发性技术问题,工程部及时组织锅炉厂、设备监造等24小时响应,通过远程协作、现场处理等方式攻坚克难,确保设备按期到货并确保合格。

强化施工组织,科学调度提效能。面对工期紧、任务重等困难,核电公司以“网格化分区、精细化管控”为抓手,将现场划分为多个作业单元,倒排工期、挂图作战,明确责任人员、完成时限。施工人员不畏艰难,以“5+2”“白加黑”的拼搏精神投入攻坚。夜间施工时段,照明设备、后勤保障全面到位,管理人员尽职值守。通过双班制、工序穿插施工等方式,最大化利用有效工时。针对交叉作业频繁的难点,核电公司每日组织召开“碰头会”,动态调整施工方案,确保各专业有序衔接。此外,受热面通球过程中监理人员全程旁站监督,严格执行“三查三确认”,确保受热面管清洁施工。

强化过程管控,精益施工保质量。为确保焊接质量,中电建核电项目部通过“岗前技能鉴定”,提前对所有进场焊工进行考试,合格后方可施焊。焊接专业技术人员提前编制详细的作业指导书以及焊接、热处理工艺卡,对施焊人员进行专项安全技术交底,讲解施焊过程中的难点、注意事项。此外,项目部积极落实焊接质量责任制,组织焊接质检人员加强对现场施焊过程巡查监控,确保无错口、折口、母材割伤等质量隐患的发生。

下一步,滁州发电公司在确保质量安全的前提下,高效率、高标准完成焊接任务,为锅炉整体的安装进度保驾护航,向锅炉水压试验这一重大里程碑节点目标奋勇前进。

热点新闻
