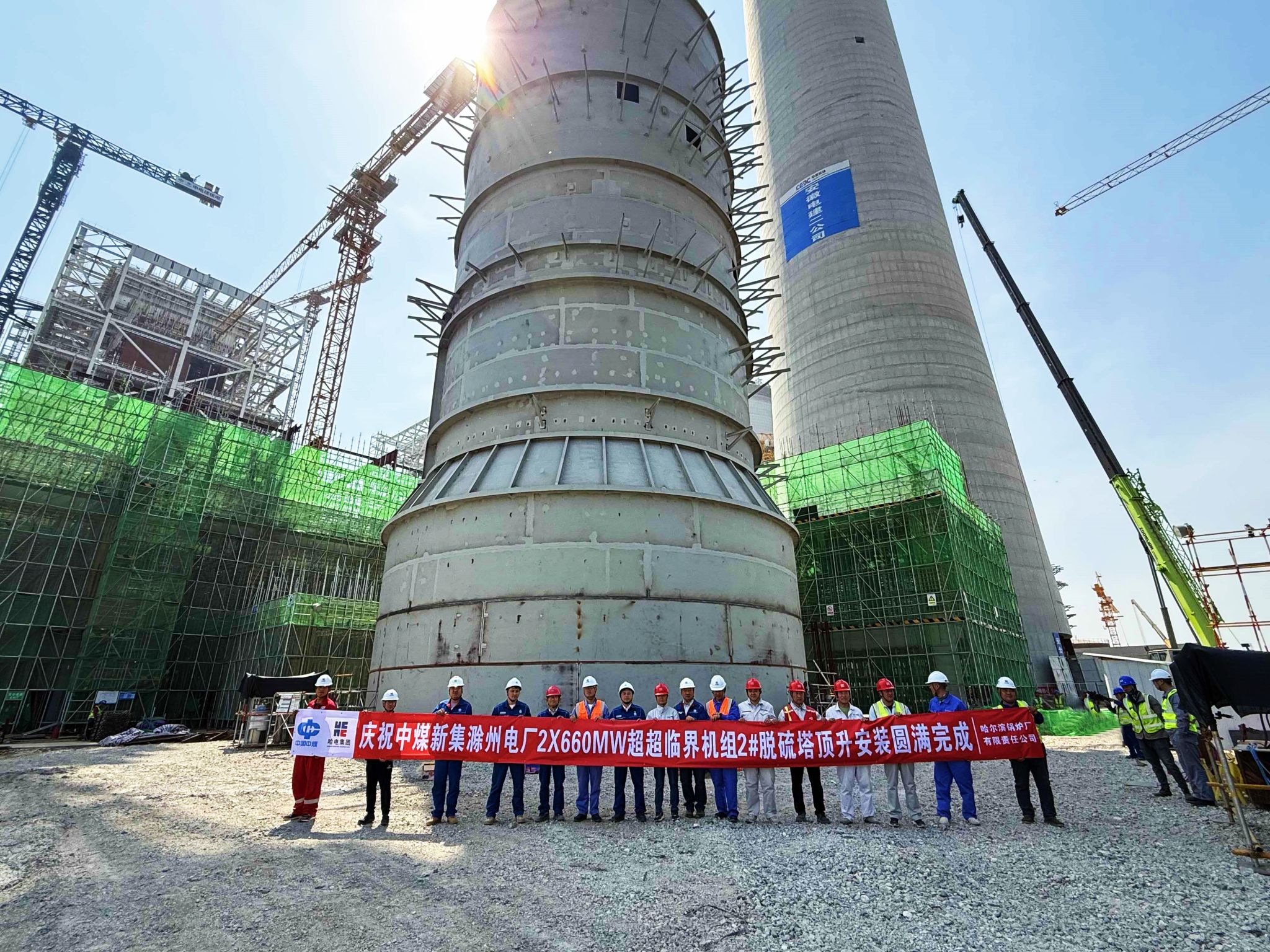

4月29日,随着最后一块塔壁钢板精准就位,滁州发电公司2号吸收塔顺利实现到顶节点目标,标志着该项目环保核心设施建设取得重大突破,为机组按期投产奠定了坚实基础。
作为确保电厂环保达标排放的核心设施,本次完成顶升的吸收塔设计高度53米、直径19米,采用石灰石-石膏湿法脱硫工艺,建成后二氧化硫脱除效率将达99.5%以上,可显著改善区域大气环境质量。项目团队克服雨季施工、大件吊装等风险挑战,创新采用倒装法施工工艺,在降低高空作业风险的同时,实现塔体垂直度偏差小于1‰、焊缝一次合格率达98.6%的好成绩,以精益管理打造绿色工程标杆。
吸收塔到顶后,项目将全面转入内部防腐及塔内件喷淋层、除雾器等设备安装阶段。滁州发电将以此次节点为契机,全力推进后续调试工作,确保机组年内高质量投运,为能源保供和地方经济社会发展贡献央企力量。
