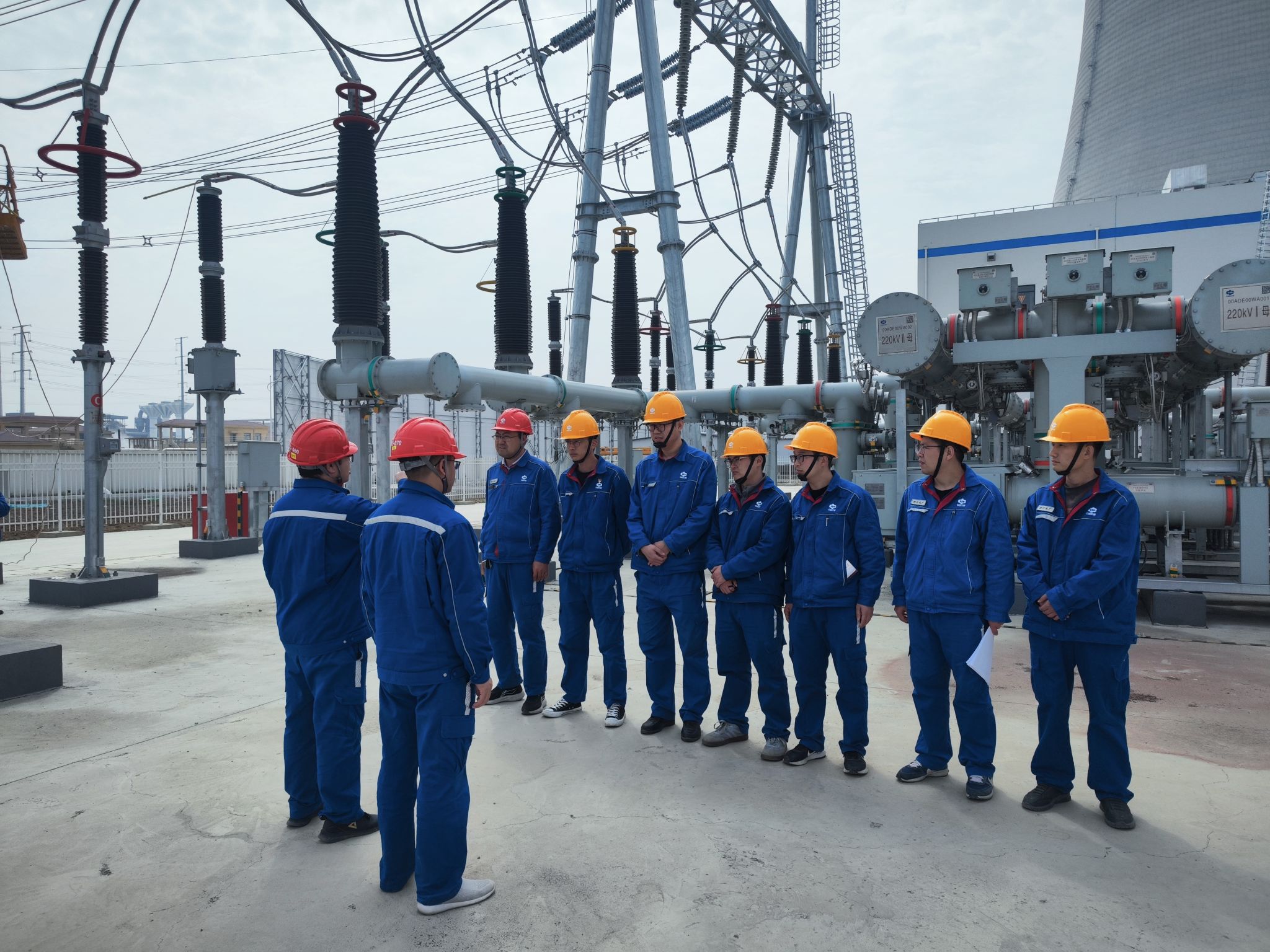

3月28日凌晨,滁州发电运行人员和电气班组已整装待命,完成技术交底。7:50,调度第一条指令准时下达,一场历时超10小时的送电“战役”正式打响。集控室里,运行人员紧盯屏幕,逐条复诵、执行指令;就地岗位上,电气班组人员顶着晨露,在设备区反复校核位置状态、测量数据,安全帽下的眼神专注而锐利。从线路冲击到母线带电,每一项操作都如精密齿轮般咬合衔接。
启动送电工作全程共67个操作项,面对复杂的操作流程和高标准的安全要求,相关生产部门负责人及技术骨干坐镇集控室。提前梳理关键节点,反复核对操作票与应急预案,细致分析每一步风险。值长手持对讲机,成为连接调度指令与现场操作的“中枢神经”,每一次唱票、确认、复诵都紧绷着安全之弦。“操作项环环相扣,容不得半点含糊。必须确保人、流程、设备时刻处于受控状态。”当值值长强调道。
15:50,杨贺27S5线路成功接入220kV I母线,各项运行参数稳定在最优区间。18:17,随着最后一组操作指令执行完毕,新线路平稳汇入电网脉络。此刻,运行监视屏显示清晰,杨贺27S5开关、#1主变2701开关稳定运行于220kV I母线;#01启备变2707开关、杨洪27S6开关平稳运行于220kV Ⅱ母线;母联2700开关处于热备状态(解环)。整条220kV母线系统运行有序、安全可靠,为即将到来的生产高峰筑起了一道坚固的电力防线。
杨贺27S5线路的成功投运,不仅仅是设备表计上亮起的几个绿灯,更是滁州发电运行团队及设备检修团队以精湛技艺护航机组核心动脉的体现。此次高效有序的送电作业,保障了分裂运行方式下的供电安全与可靠,更擦亮了滁州发电电力运维“精、严、细、实”的闪亮名片。对滁州发电来说,送电成功只是新起点,确保这条新“动脉”持久安全地搏动,将是下一份沉甸甸的职责。
