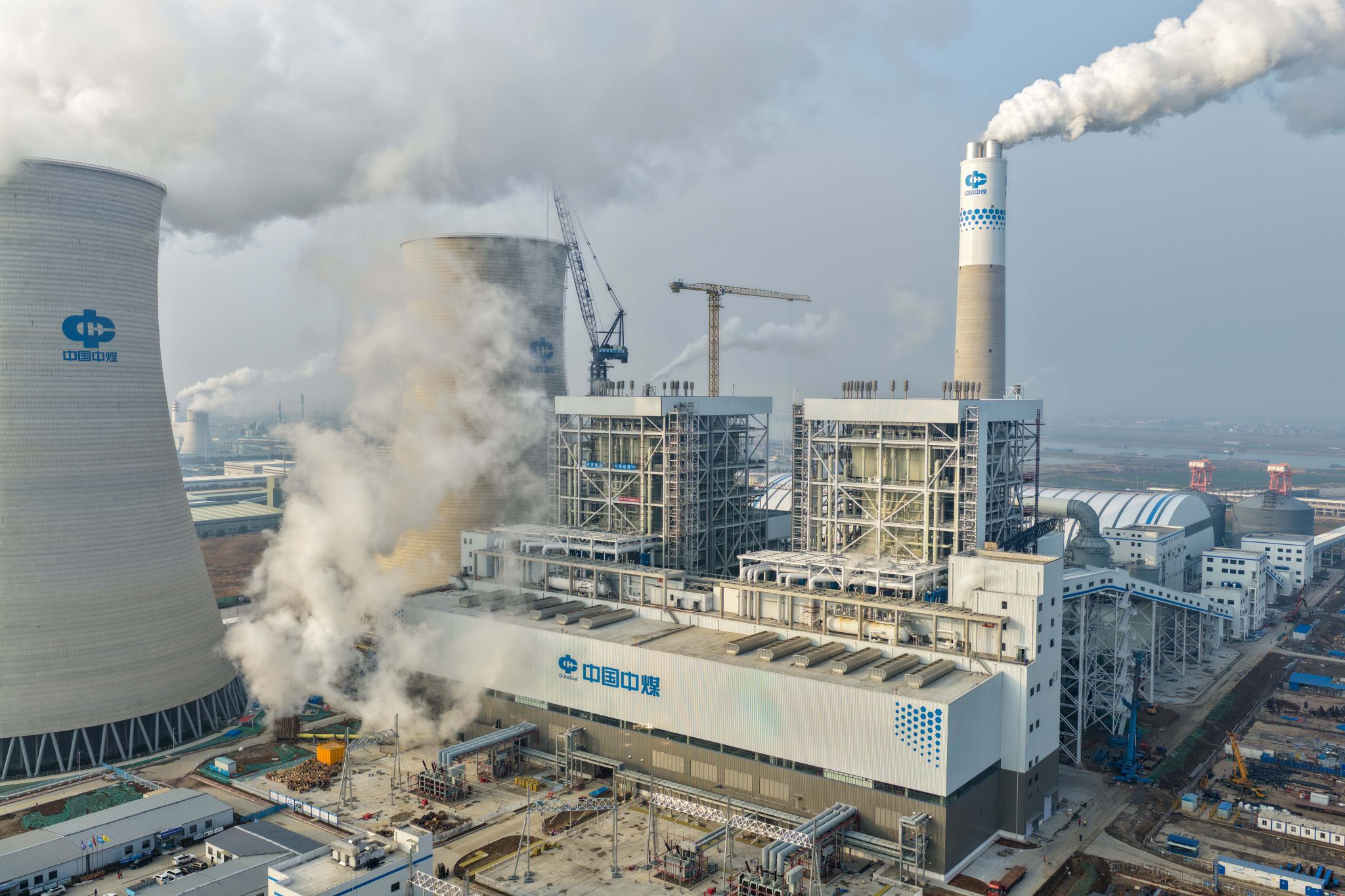

2月3日,随着连续两轮铝质靶板检验数据达标,滁州发电1号锅炉吹管工作圆满结束。这一里程碑节点的顺利达成,标志着1号机组向高质量投产迈出坚实的一步,为其后续整套启动奠定了坚实基础。
从1号机组水压试验到点火吹管,面对材料延迟、严寒天气等挑战,滁州发电项目团队强化组织调度,针对性制定吹管方案并提前开展系统排查与全员技术交底。实施阶段通过24小时轮值监测、隔离警示、参数实时跟踪等措施,确保全过程安全可控。
本次吹管范围覆盖过热器、再热器系统及联络管,采用分段式工艺,第一阶段单吹过热器,第二阶段过热器与再热器串联吹扫,全程通过集粒器精细化管控杂质清除。验证阶段,靶板动态检验数据显斑痕数量和分布均优于规范要求,充分证明管道系统清洁度完全满足高标准机组运行要求。
滁州发电将以1号锅炉吹管圆满成功为契机,乘势而上,高效组织后续系统恢复和调试消缺工作,全力冲刺1号机组如期投产目标,以实际行动服务公司发展战略,为保障区域能源安全稳定供应贡献滁电力量。
