滁州发电1号机组汽轮机扣缸圆满完成

日期:2025年11月20日 16:10 文章来源:滁州发电 作者:刘庆一 点击数:

11月19日9时16分,滁州发电1号机组汽轮机扣缸作业圆满完成,标志着该项目两台机组汽轮机主体安装工作均已顺利完成关键节点,为后续全面进入系统调试阶段奠定坚实基础。

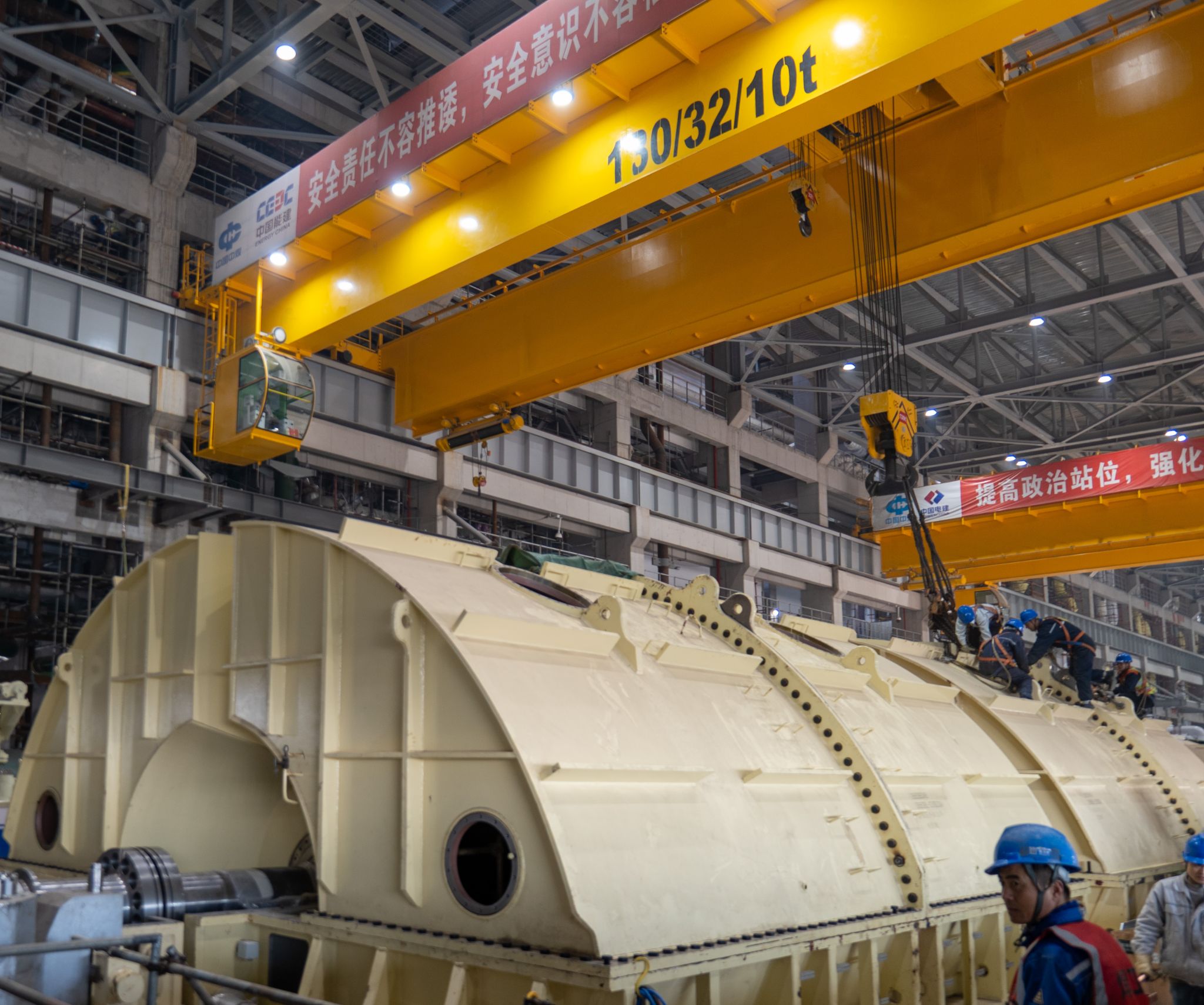

该机组汽轮机采用东方汽轮机有限公司研制的超超临界、二次再热型汽轮机,单轴驱动配备五缸四排汽凝汽式汽轮机,本次吊装主要部件为66吨低压内缸和98吨低压外上缸。在施工准备阶段,项目部组织技术团队对起吊设备、测量器具进行系统性检测校准,严格复查起吊设备安全装置。现场对缸体结合面实施精细化处理,采用专用工具全面清理并均匀施涂高温密封胶,确保接触面无异物残留。滁州发电联合参建单位及设备制造方开展安全技术交底,明确吊装技术规范和风险防控要点。

11月17日8时30分扣缸作业正式启动,施工过程中实施立体化监控,起重作业人员吊装过程平稳,作业人员四角观测实时反馈缸体下落位移及定位尺寸,技术团队协调吊装精度与进度。历时48小时连续施工,吊装工作圆满完成,缸体落位精准,密封面扣合过程无损伤。

下一阶段,滁州发电1号机组汽轮机本体主要工作将转入基座弹簧释放、轴系调整、对轮连接及主机油循环等环节,辅机将全面转向管道安装、管道碱洗、吹扫及系统调试等工作,为锅炉吹管创造条件。
