任事担当|六安能源:初冬砺剑劲正足 能源逐梦势如荼

日期:2025年11月14日 08:51 文章来源:六安能源 作者:连嘉豪、张轩 点击数:

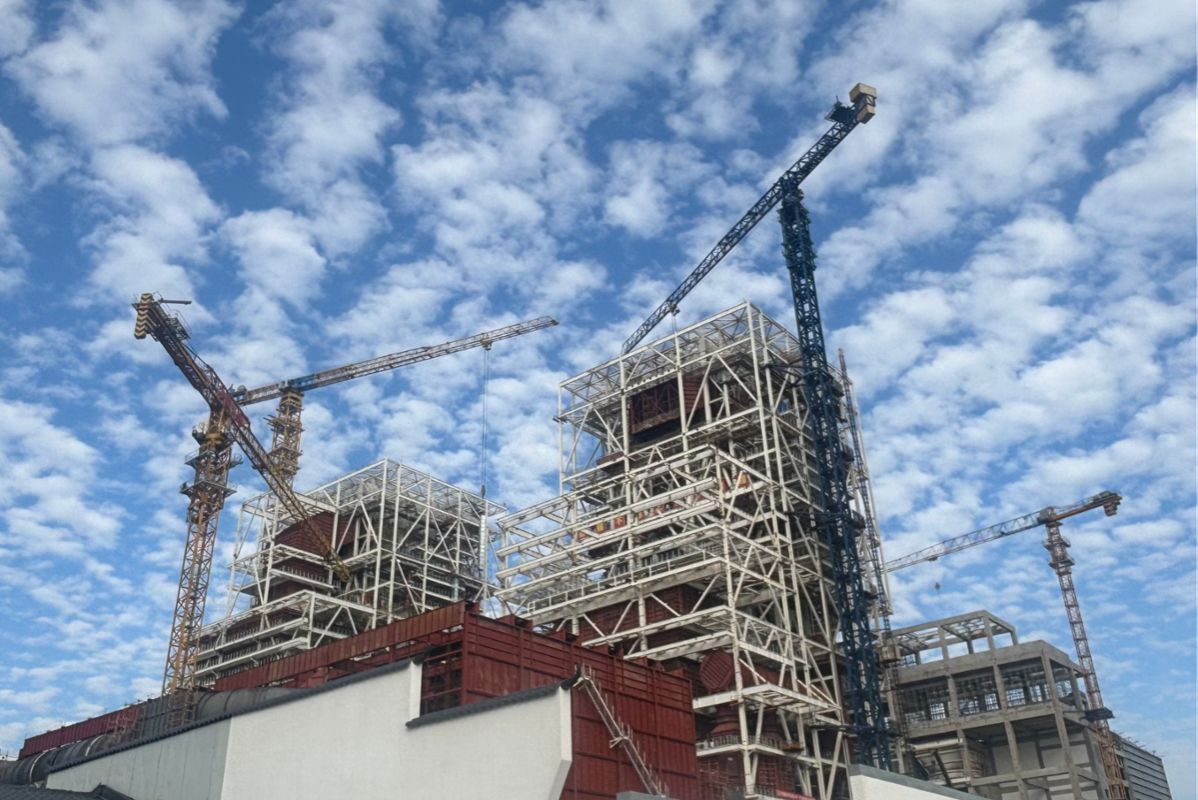

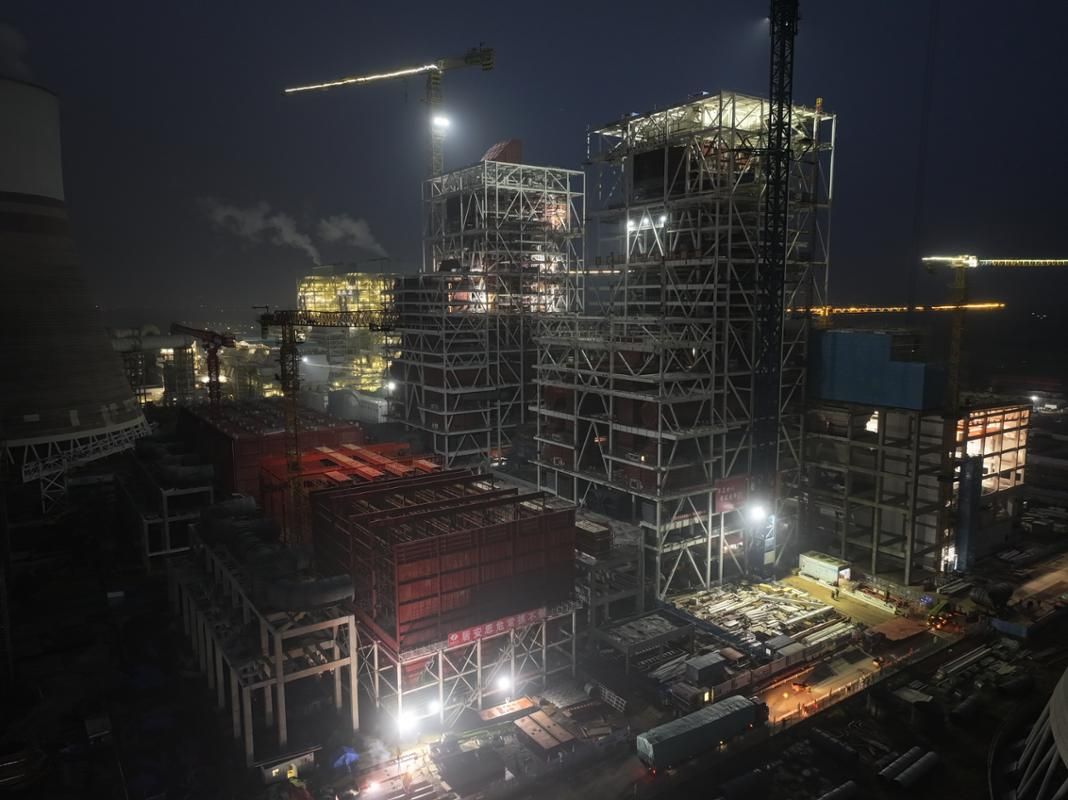

时值初冬,皖西大地寒意渐浓,但六安能源项目建设现场却热潮涌动、热力十足。机械轰鸣震彻长空,焊花飞溅点亮夜空,现场洋溢着大干快上的奋进气息,以决战姿态锚定目标,以冲刺劲头攻坚克难,在严守安全底线、筑牢质量根基的前提下,全面提速施工进度,向着机组按期投产的目标发起冲锋。

系统调试全面提速蓄势待发

当前,项目系统调试工作正按下“加速键”,倒送电准备工作作为机组调试的“先手棋”,已迈入冲刺阶段。这项关键前置工作的推进质量,直接关系到后续分部试运与整组启动的顺利开展。如今,GIS设备安装已全面收官,设备抽真空、SF6充气等核心工序圆满完成,电缆敷设工作顺利告捷。GIS断路器分合闸试验精准落地,各项准备工作稳步前行。参建团队日夜奋战,对倒送电条件开展多轮联合验收,从严核查供电回路绝缘、接地电阻等关键参数,以精益求精的态度筑牢投产根基。

与此同时,2号锅炉水压试验准备工作紧锣密鼓、有序推进。在1号锅炉水压试验一次成功的经验加持下,建设者们秉持更严谨、更细致的工作作风,全力推进2号锅炉安装。目前,分级省煤器、水冷壁进口集箱、低温省煤器等设备安装稳步落地,已完成焊口53154道,一次合格率达99.82%,用过硬的施工质量为即将到来的水压试验保驾护航。

核心设备安装精度精益求精

汽轮机安装区域,一场“精雕细琢”的攻坚战正酣。1号机组汽轮机本体进入精细化施工阶段,技术人员手持高精度测量仪器,对每一道工序反复复测、严格把关,确保各项指标精准契合设计要求,凝结水支管道、低加排汽管道、小机排气管道安装有序推进;2号机组汽轮机安装同样势头迅猛,本体中心导向键找中调整顺利完成,主蒸汽管道、高压给水管道、汽轮机六至九级抽汽管道安装井然有序,同时,创新采用模块化施工方法,搭配液压顶升与手动微调装置,实时监测关键部位应变数据,坚决杜绝安装过程中额外应力产生,为机组长期稳定运行筑牢硬件基础。

凝心聚力攻坚克难全力冲刺

面对繁重的建设任务,六安能源联合各方参建单位凝心聚力、并肩作战,以饱满热情投身攻坚硬仗。严格执行全天候值班制度,每日班前会明确任务、压实责任,现场巡查精准发力、破解难题,碰头会梳理总结、优化衔接,确保各专业施工无缝对接、高效推进,现场各施工区域多点开花,参建总人数近3000人,汇聚成攻坚克难的强大合力。

安全质量与进度“两手抓、两手硬”。项目始终坚守“安全第一、质量为本”的施工理念,每周开展安全专项检查,实行“日检查、日通报、日整改”闭环管理,确保隐患动态清零;每周对“停工待检”“隐蔽工程”完成情况逐项验收统计,对前期质量问题整改情况跟踪督办,以铁的纪律、严的标准守住质量生命线。

四季度是决战决胜全年建设目标的关键期,六安能源持续保持昂扬斗志,聚焦机组分部试运、整组启动等核心任务加压奋进,以坚定的决心、务实的举措、过硬的作风,全力冲刺年度建设目标,确保机组按期投产发电。
