首页 > 今日推荐 > 正文

喜讯!上饶发电:1号机组首次点火成功 吹管作业全面展开

日期:2025年11月13日 10:48 文章来源:上饶发电 作者:王思思 点击数:

11月12日22时24分,上饶发电#1号机组首次点火一次成功;11月13日04时18分顺利启动首次吹管作业。炉膛内火焰燃烧稳定,各项参数精准达标,标志着该机组正式进入热态调试阶段,为后续整套启动按下“加速键”。

点火前,上饶发电联合调试、监理、施工等参建单位,围绕风烟系统、制粉系统、等离子系统及压缩空气系统等关键环节开展多轮联合检查,对设备联调、安全防护等重点任务实行清单化管理。通过多次模拟演练不断优化操作流程,确保准备工作严谨周密、落实到位。

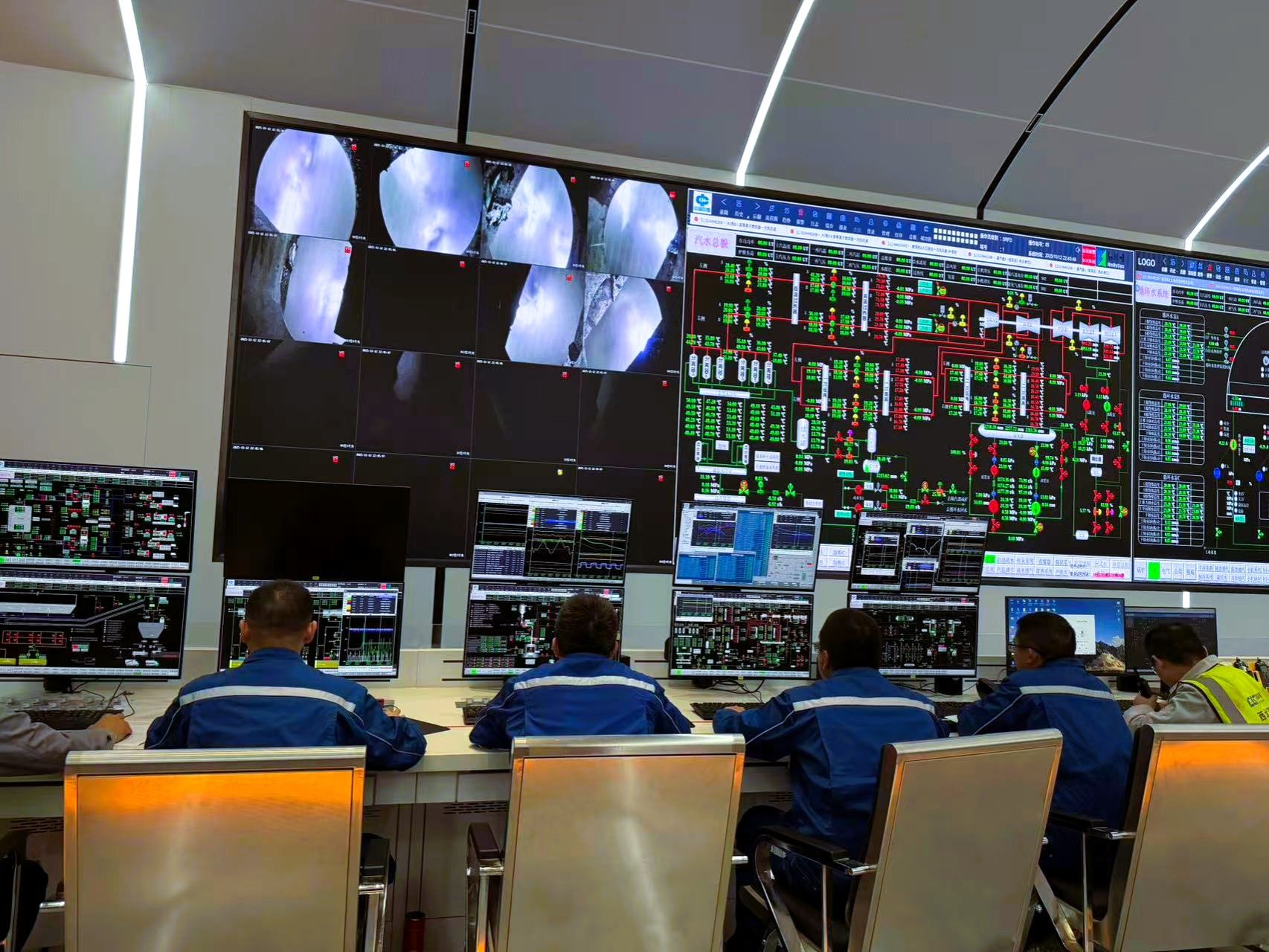

点火指令下达后,运行人员严格按照规程启动等离子点火装置、投送煤粉等关键操作。炉膛火焰迅速稳定燃烧,炉膛负压、给水流量等核心参数实时达标。从锅炉上水、风烟系统投运到最终点火成功,全流程衔接顺畅,各项指标均符合预期,高质量实现“一次点火、一次成功”目标。

本次1号机组锅炉采用降压吹管工艺,通过对过热器、一次再热器、二次再热器系统进行串联吹扫,全面清除管道内残留的焊渣、锈垢等杂质。调试过程中,项目团队精准控制启动分离器压力与过热器出口温度,确保吹管系数始终大于1,满足动量冲刷要求。经过多轮稳压吹扫与靶板检验,最终靶板上最大冲击斑痕粒径小于0.8毫米,斑痕数量符合标准,各项质量指标均达到优良等级。

点火吹管是机组整套启动前涉及范围最广的调试项目,承担着产出合格蒸汽、保障后续运行安全的重要使命。通过彻底清除设备制造、运输、安装过程中残留的杂质,可有效预防运行期间受热面爆管和汽轮机通流部件损伤,显著提升机组运行的安全性和经济性,改善蒸汽品质。

当前,上饶发电正以点火吹管的顺利启动为新起点,全力以赴推进后续调试工作,向着年底实现投产目标稳步冲刺。
