上饶电厂2号锅炉大板梁顺利吊装

日期:2024-12-27 文章来源: 作者:邓彬林 点击数:

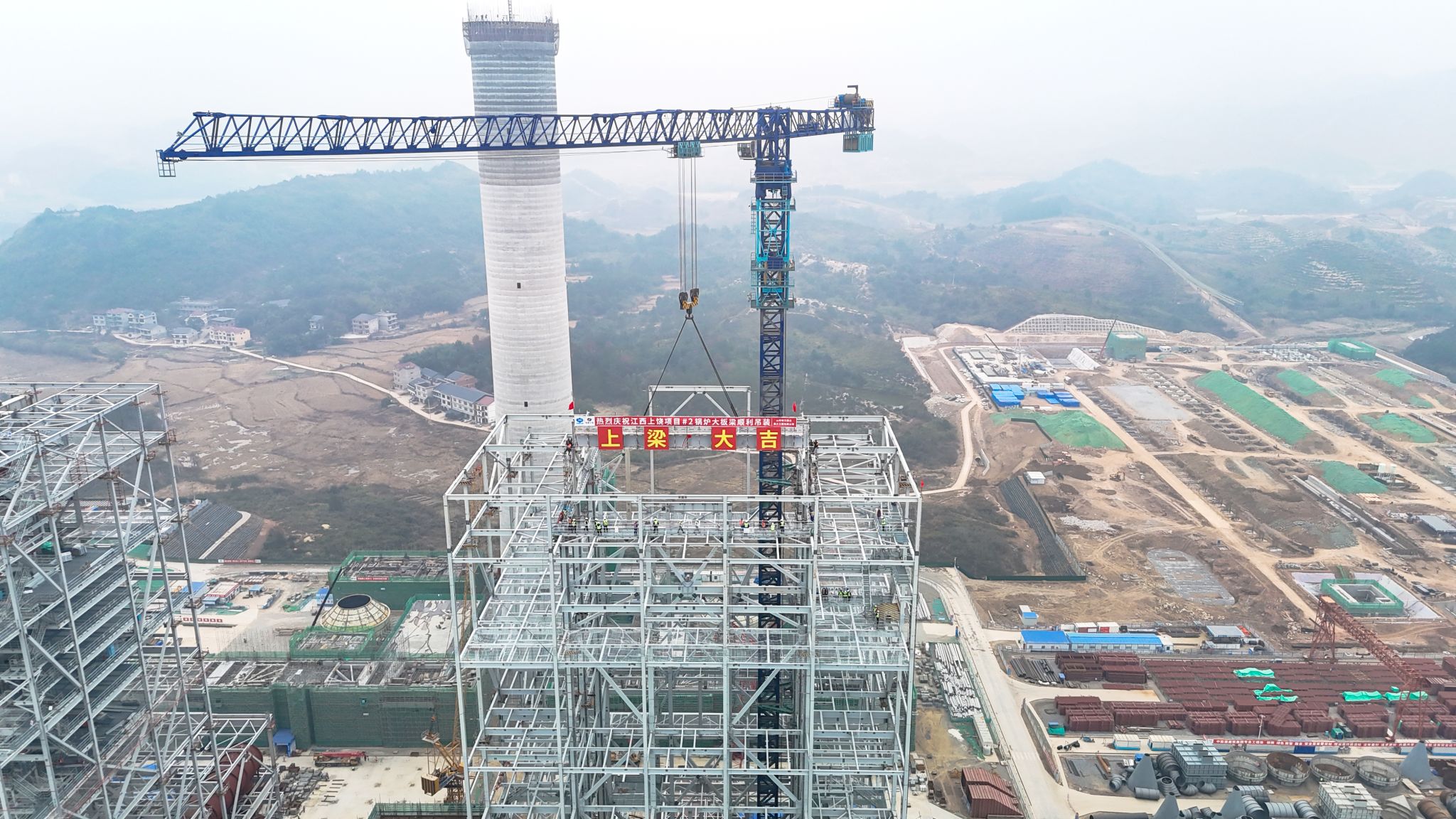

12月27日,上饶电厂2号锅炉大板梁顺利吊装就位,标志着该项目2号锅炉钢结构安装进入最后的冲刺阶段,为下一步的锅炉受热面安装创造了良好条件。

大板梁的吊装是火电工程建设的重点环节之一。本次吊装的为K2大板梁下梁,布置在K2轴线上,长29.15米,高3.25米,总重量108.66吨。采用140t塔吊单独吊装作业,140t塔吊高度153m,采用8倍率工况,作业半径为23m。由于此次吊装工作技术含量高、难度大,为确保吊装工作顺利完成,上饶电厂高度重视,超前策划、精心部署,全力抓好大板梁生产、进厂运输、大板梁吊装专项方案评审、大板梁吊装技术与安全交底等全过程管理,并结合塔吊工况、天气、安全等因素,制定出完善的技术方案和安全措施,经监理、总包专业人员严格审核、批准后开始实施,为顺利完成本次大板梁吊装提供了坚实的基础保障。

吊装前,上饶电厂组织监理单位、施工单位、总包单位共同检查确认吊装条件,对安全防护设施、起重吊具和机械等进行了严格安全检查,并对所有参与吊装的工作人员进行了详细安全技术交底,明确作业危险因素、注意事项及分工职责。吊装过程中,严格规范指挥人员作业行为,安全和技术管理人员全过程旁站、监督,确保操作步骤严格按照《2号锅炉大板梁吊装专项施工方案》执行。

此次大板梁的顺利就位,标志着上饶电厂项目工程建设进入高速建设新阶段。风正劲足自当扬帆破浪,任重道远更需快马加鞭。上饶电厂将继续紧抓项目建设节点,抓安全、保质量、促工期,全力以赴把项目建设成为集团公司标杆项目。
