2025年6月6日,上饶发电基建项目再传喜讯,二号机组3号高压加热器吊装就位完成。

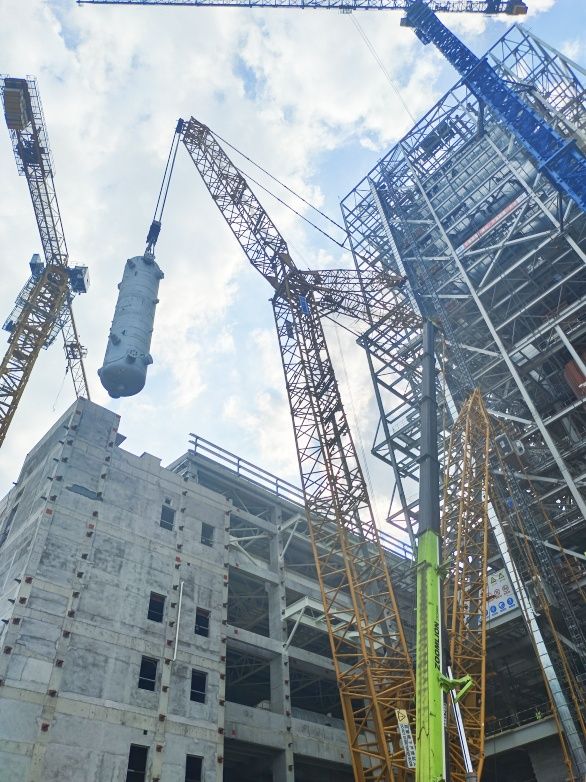

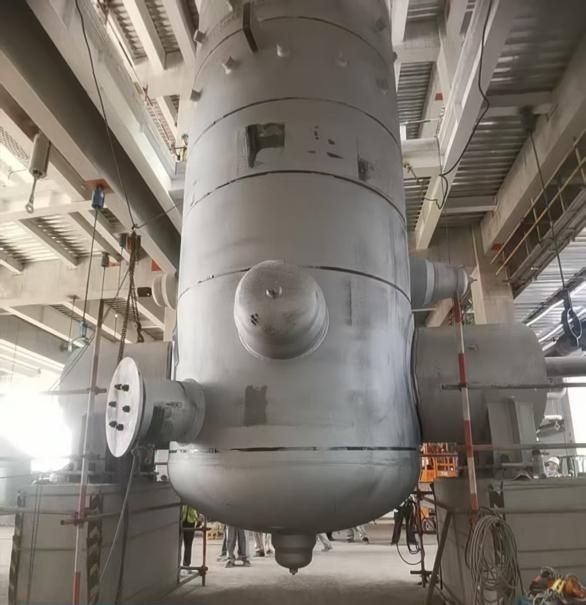

此次吊装的高压加热器,尺寸达5.34×3.93×15.33米,重约186吨。受汽机房内净空高度限制,上饶发电精心组织、细化操作安排,确保有条无紊精准吊装到位。对二号机组1-3号高压加热器采用800吨履带吊从汽机房外部吊装,通过汽机房屋顶预留的检修孔后就位在0米基础上。高压加热器卸车后,由履带吊将其树立为垂直状态,再吊至超过汽机房屋顶后,转杆到基础位置并回落就位。整个吊装过程井然有序,按施工方案紧而有序的开展,顺利完成高压加热器就位工作,确保电厂建设高效推进。
